【~Queen anne style~輸入住宅建て替え】

テイスト別|すべて

クイーンアン

物件データ

敷地面積144.81㎡
建築面積73.30㎡
1階床面積64.21㎡
2階床面積63.51㎡
延床面積127.72㎡





建築中レポート

1. 2023年02月24日
解体工事

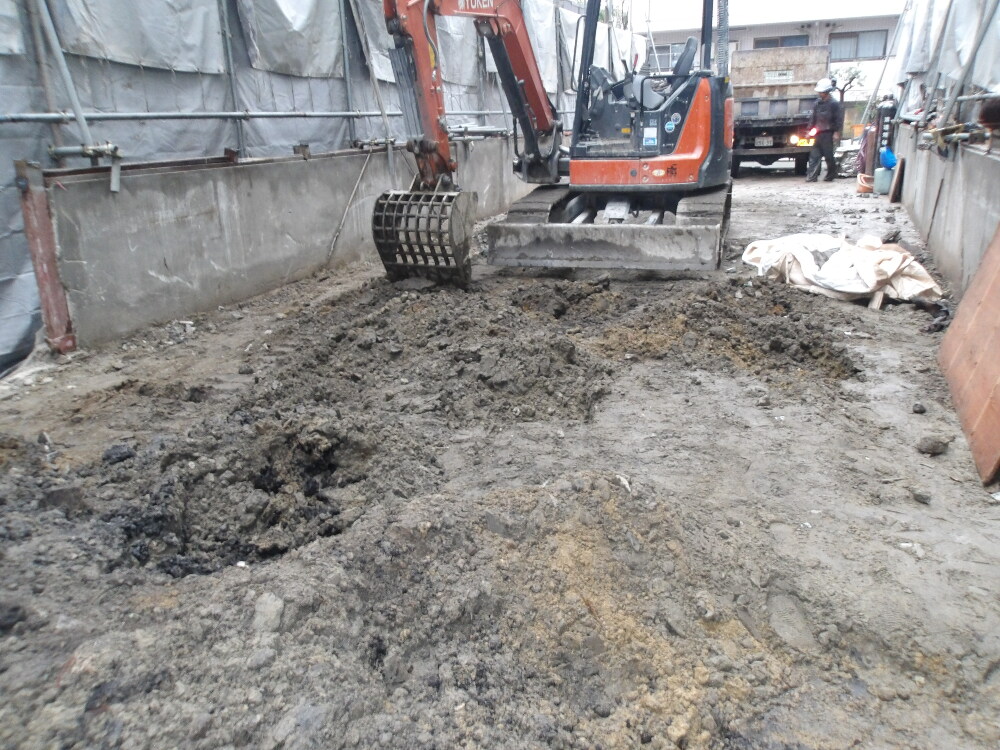

解体工事

解体工事もあと少しで完了です。
間口が狭く奥に長い敷地。周囲に迷惑が掛からないよう慎重に作業を進めて下さる。いつも安心してお願いできる解体業者さんです。

2. 2023年03月11日
猫ちゃんと一緒にお清め&地縄確認

猫ちゃんと一緒にお清め&地縄確認

敷地に対し隣地からどのくらいあけて家が建築されるのか、現場で縄を張り確認致しました。

3. 2023年04月26日
基礎工事

基礎工事

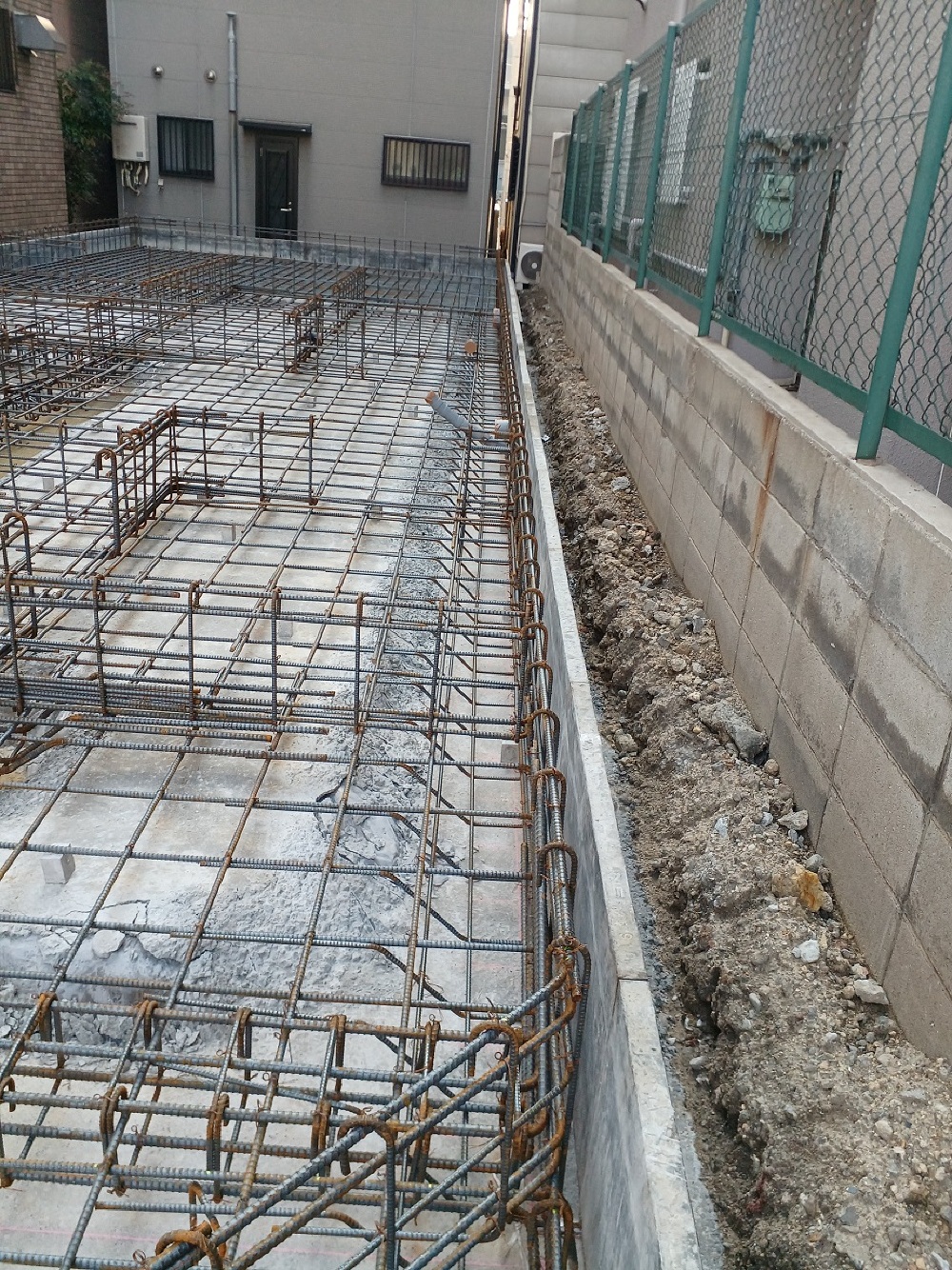

本日基礎の配筋検査を行いました。
建物が奥に長い建物なので見ごたえがありますね。
配筋検査はもちろんOKでした。

4. 2023年05月08日
基礎工事完了

基礎工事完了

5. 2023年05月12日
1階フレーミング工事

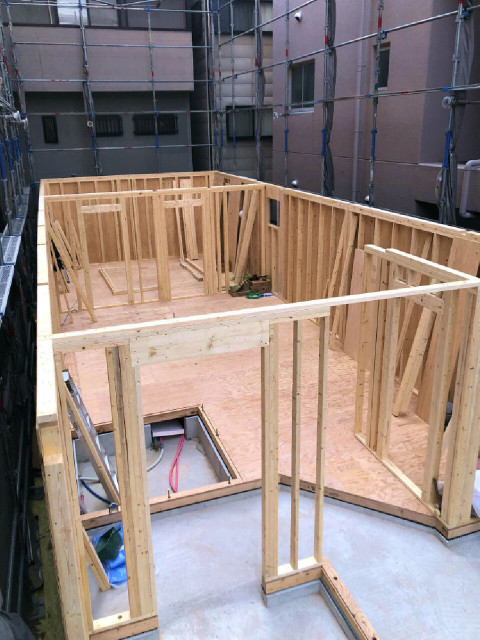

1階フレーミング工事

1階部分のフレーミング工事を行っています。
地震に強いツーバイフォー工法!完成すると見えなくなる部分を6月24日(土)・25日(日)の構造見学会でご覧頂けます。この時には断熱材、MIRAIEも設置した状態をご覧頂けます!!

6. 2023年05月20日

1階ができました

2階の床合板を貼っていきます

7. 2023年05月29日

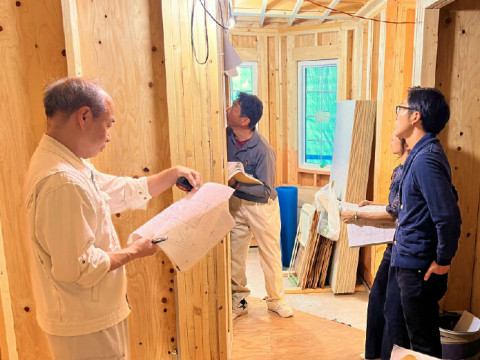

打合せ中

打合せ中

コンロ前の壁に貼るキッチンパネルを検討中です。
コンロ周囲には、壁に油がはねて汚れた時に拭き取りやすいようキッチンパネルをはります。
時にはタイルをはるかたもいらっしゃいます。

8. 2023年06月02日

外観のアクセント!多角形の塔が立体的に!

垂木が施工され、多角形の塔の部分が立体的になり、迫力ある外観に!!
構造見学会は6月24日、25日に開催します。

9. 2023年06月03日
電気配線打合せ

電気配線打合せ

上棟式後に電気配線打合せを行いました。
断熱材が入ってしまうと配線を変える事が難しくなるため、現場での確認が最終の打合せとなります。コンセント、スイッチの位置、高さなどを、暮らし方を考えながら確認を行っていきます。

10. 2023年06月16日
吹き付け断熱工事

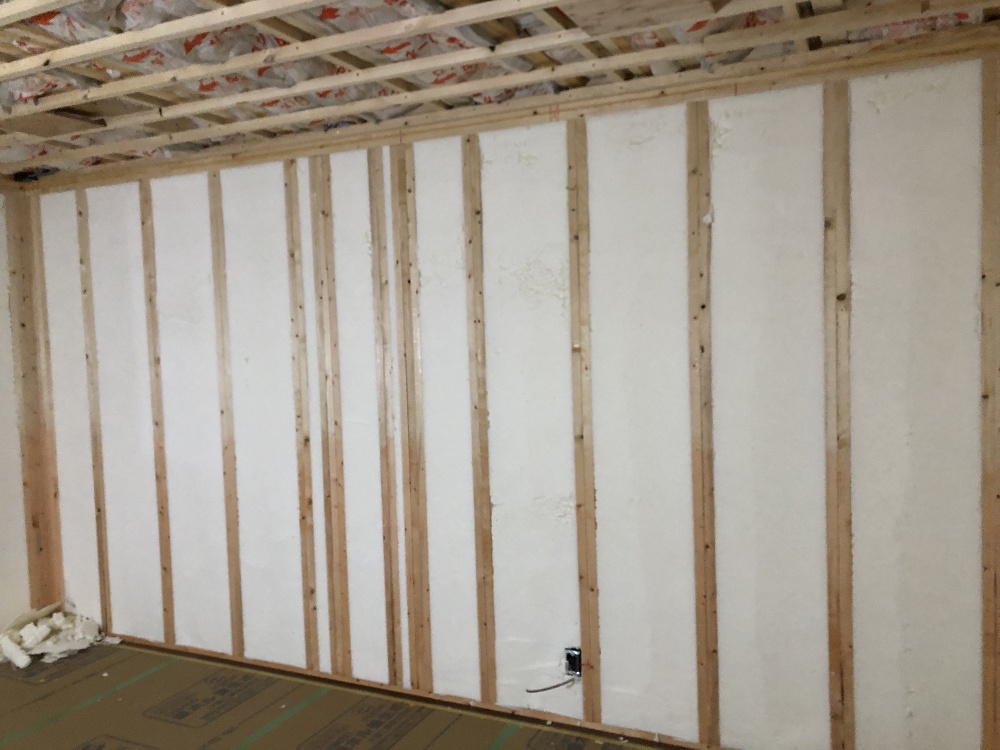

吹き付け断熱工事

外壁、屋根の断熱には、ノンフロンの現場発泡ウレタンの吹付け断熱を採用しています。液状の素材を霧状に吹付けることで発泡、硬化し、スポンジ状に発砲します。連続した柔軟な気泡構造の為、高い吸音性、防音性を発揮し、断熱性能を高めています。ZEH基準の断熱等級5に対応できます。

11. 2023年07月04日
ボード張りが完了しました。

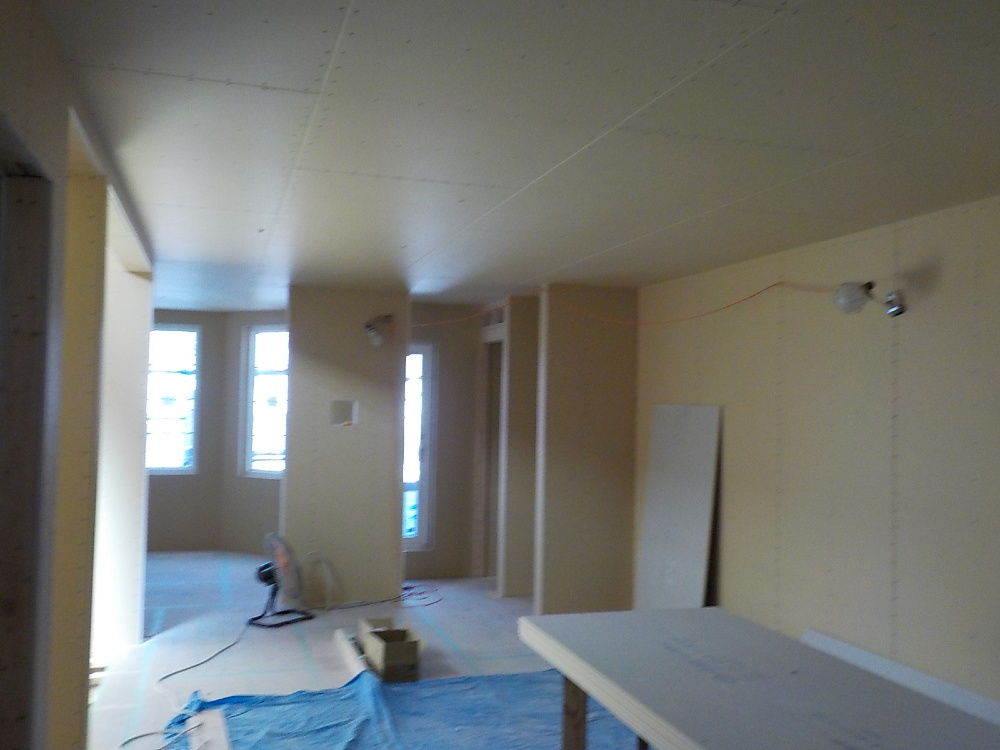

ボード張りが完了しました。

ボードを張っていくと壁が出来る事で、より各部屋の空間の大きさが明確になっていきます。

12. 2023年07月07日
ラップサイディング

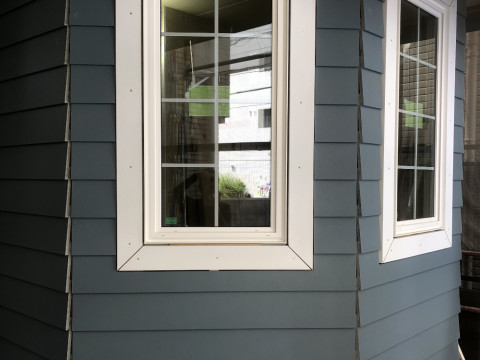

ラップサイディング

サイディングを施工してます。ラップサイディングは、平らで長い板状の壁材を一枚ずつ重ね張りしていきます。通常よく見かけるサイディングは突きつけて張るのに対し、ラップサイディングは重ねて張る為段差ができるので、重厚感と立体感が生まれ通常のサイディングでは出せない陰影が生まれます。

13. 2023年07月15日

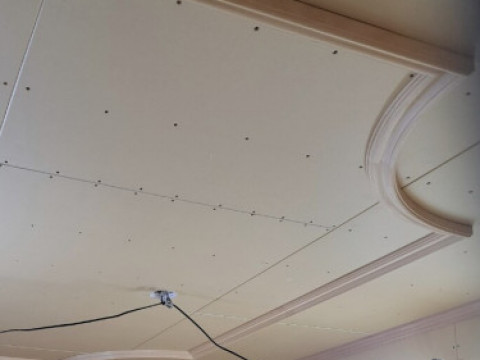

モールディング

モールディング

寝室の天井にモールディングで装飾を。モールディングを付ける事で陰影ができ天井に立体感がうまれよりお洒落な空間になります。

14. 2023年07月18日
造作ベンチシート

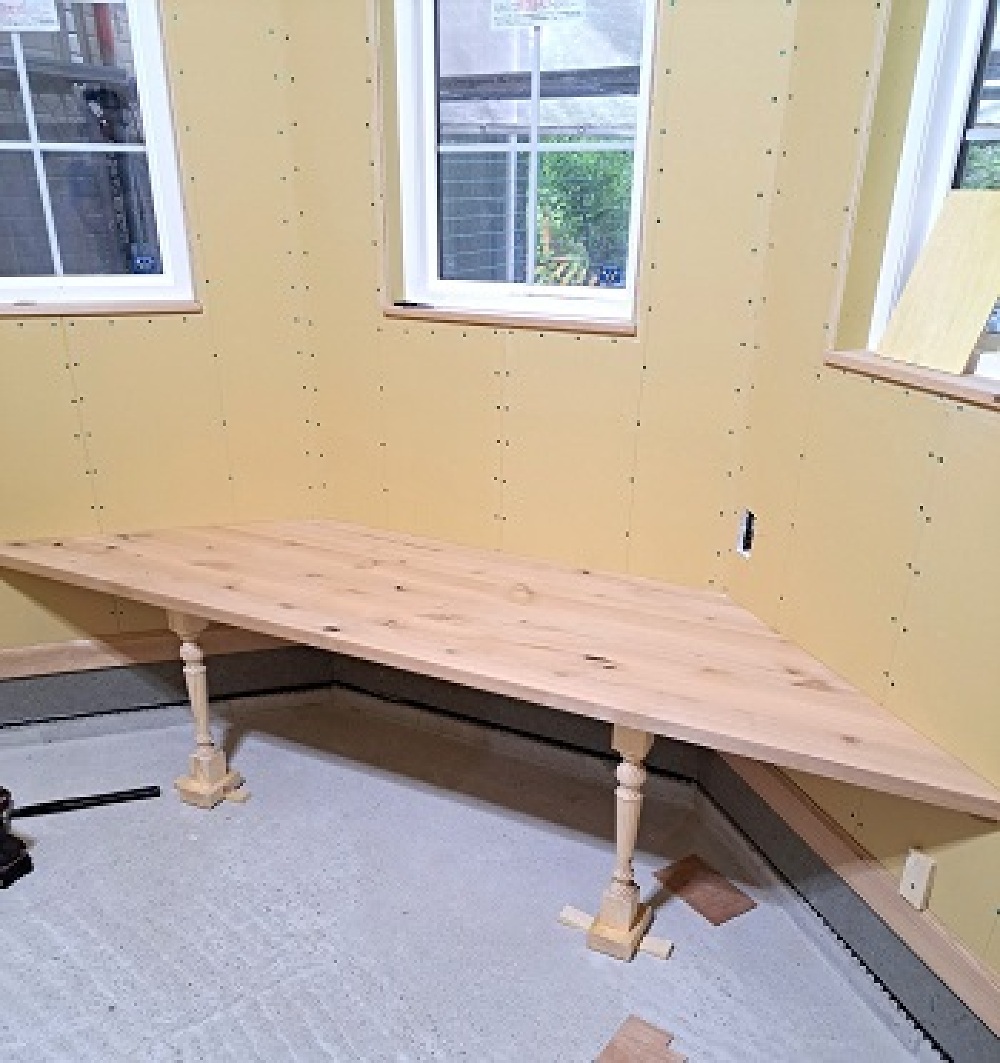

造作ベンチシート

造作ベンチシートです。1階土間部につくったベンチシート。脚はろくろ脚でおしゃれに!!

15. 2023年07月21日

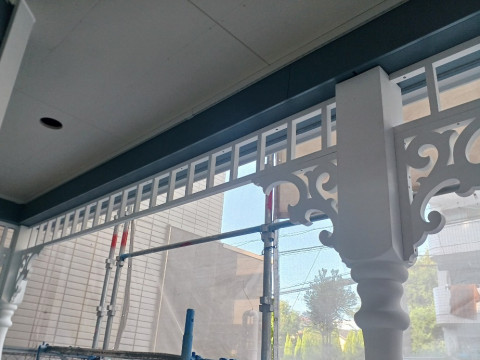

カバードポーチの装飾

カバードポーチの装飾

カバードポーチの装飾が取りけられました

16. 2023年07月21日
内部塗装工事

内部塗装工事

塗装工事が始まりました。大工さんの施工した造作物に色を着色して、内装を仕上げていきます。また塗装する事で白木の木部を保護するため、造作材・造作家具を長持ちする大切な役割もあります。

17. 2023年07月30日

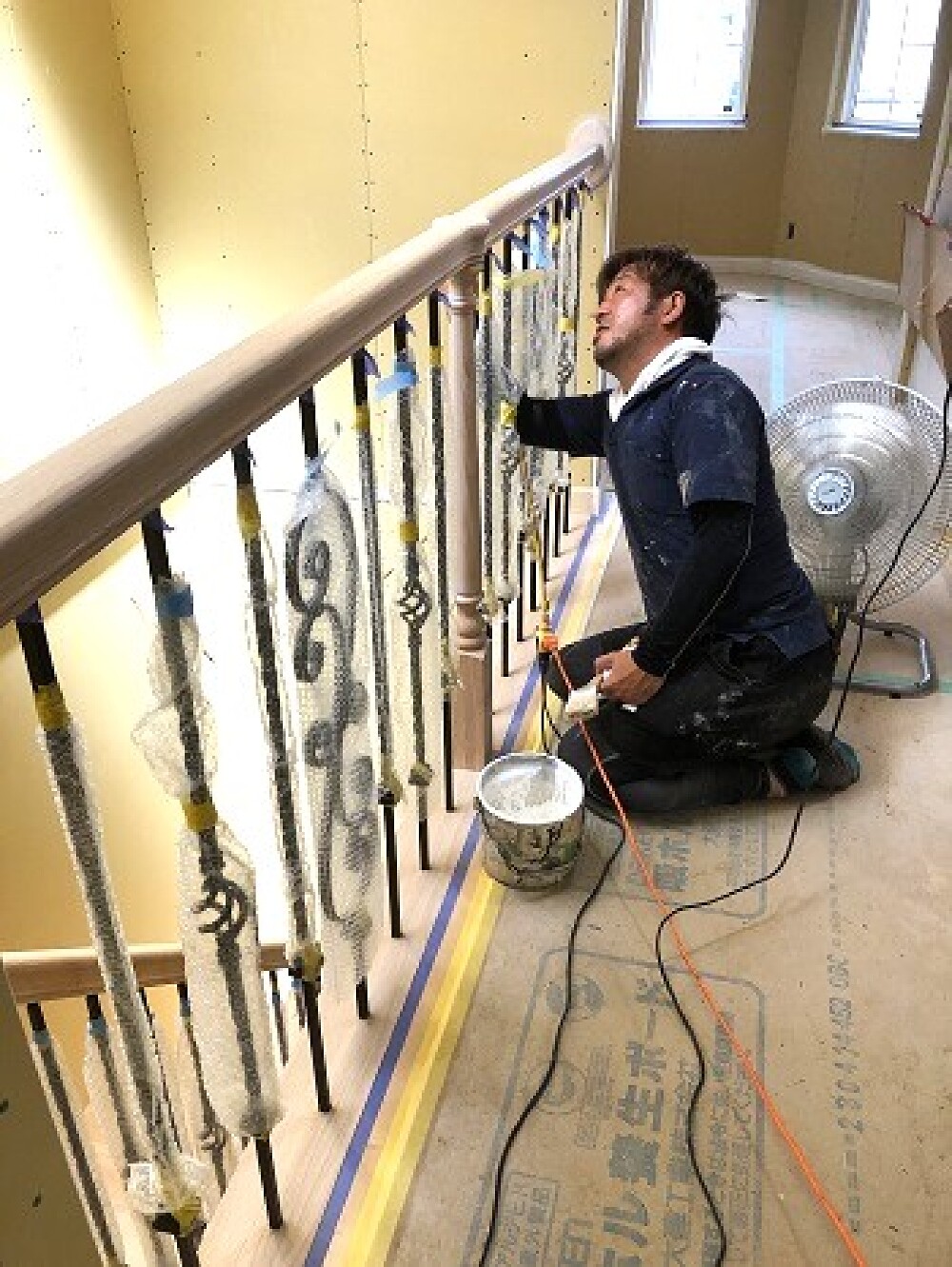

漆喰工事

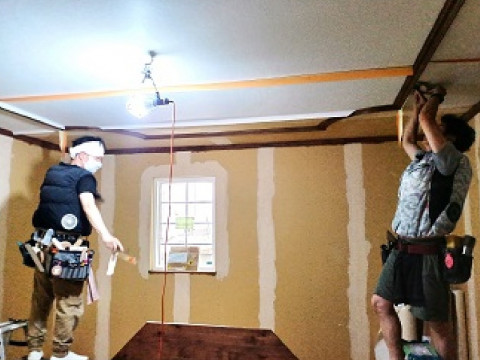

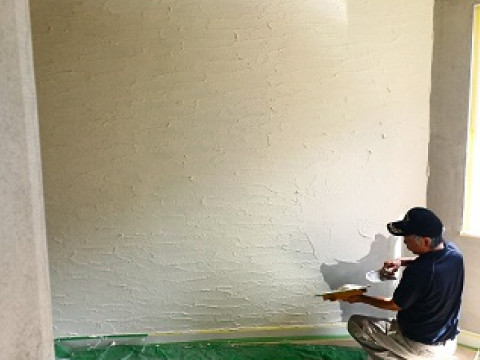

漆喰工事

漆喰工事が始まりました。漆喰は、消石灰とスサ(藁等)と糊をねりあわせた塗り壁材です。消石灰は石灰岩を塩焼きしたものに水を加えたもの、スサは亀裂防止の為に入れます。糊は、何かを貼ったりする糊ではなく、保水性を保つために入れます。練り合わせが終わったら、塗っていきます。漆喰は優れた調湿作用がある為、湿気をコントロールし、カビやダニの発生を抑制してくれる優れものです。

18. 2023年07月31日
クロス工事

クロス工事

クロス貼工事とは天井、壁の仕上げに壁紙を貼る工事です。 全体工事の最終施工工程になります。
仕上材を貼る面のボードのジョイント部やビス穴等凹部分をパテで埋めていきます。パテ処理をする事によって、凹部分が無くなり、ボードと平滑になります。パテ処理後、壁紙を貼って、入角や角部分をコーク材で押えて完成です。クロス貼工事が終わると、いよいよ設備機器や照明器具の取り付けへと進みます。

19. 2023年09月16日
外構工事完成

外構工事完成

パンパカパパ~。パパパ パンパカパ~ン!!
外構工事が完了しました!
続いてガーデニングがお好きなお客様によるご自身での植栽工事です!
暑さが少しおさまったらスタートです。
完成が楽しみでワクワクとドキドキッが止まりません! ね!!
