敷地17坪!!大阪市内で建替え。アパルトマン風、吹抜けのあるフレンチエレガントスタイル3階建てハウス
大阪市鶴見区 T様邸
テイスト別|すべて
物件データ
LOCATION | 大阪市鶴見区 |
---|---|
TYPE | Elite3階建て |
SCALE | 95.28㎡(1F:32.86㎡ 2F:31.21㎡ 3F:31.21㎡) |
建築中レポート
- 1. 2019年03月09日
-
ご契約いただきました
2年前スーモから資料請求を頂いてたTさま。いくつか資料請求をされ他社いくつか相談にかれ最終行きついたところが弊社でした。建替えのご計画、増税までに早く行いたい!!今のお家は雨漏れもしているし。。とお話し下さり、すっかり中山と意気投合され、弊社での建築を進めようと決めて下さいました。そして、パワフルなTさま奥様。お一人で間取りの検討、商品の選定を中山と一緒に進めて来られました。頑張れる源の一つは、早く友達を新しい家に招待したい!!と完成をとても楽しみにされているお子様の存在。敷地約17坪、大きな吹抜けのある2LDKの3階建て。パリのアパルトマンをイメージ、白を基調とした外観はモールディング×アイアンパネルでフレンチスタイルに♪仮住まいは少し大変かと思いますが、完成までどうぞ宜しくお願い致します!!
- 2. 2019年04月04日
-
解体前のお家です
長くお住まい頂いたお家。たくさんの思い出を胸に新たに建替えます。これから古家を解体し、一度更地にいたします。
- 3. 2019年04月26日
-
解体終了しました
解体が終わり、更地の状態になりました。
地縄確認とは、地面にお家のサイズの縄を張り、隣地境界からT様邸の建物との距離、敷地に対して建てる位置確認をします。
- 4. 2019年05月13日
-
地縄確認を行いました。
お隣との距離、窓の位置、室外機や給湯器置き場、電気やガス、上下水道の引込み等を、図面だけでなく現場で実際に確認して頂きました。着工が楽しみですね♪
- 5. 2019年06月06日
-

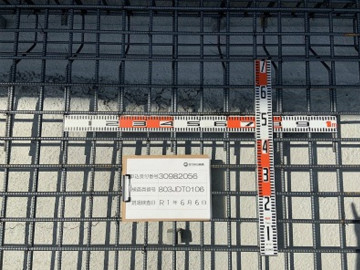

配筋検査を受けます。
鉄筋組みが完了しました。瑕疵担保保証「まもりすまい保険」の配筋検査を受けます。検査に合格すると、コンクリートを打設し、型枠を外して基礎工事が完成します。
- 6. 2019年06月06日
-

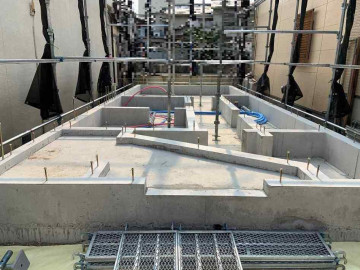

基礎配筋検査
決められたピッチで組み上げられた配筋は、荷重のかかる部分は細かく入ります。配筋が図面どおりに組まれているのか照合しながら確認します。
キチンと配筋が組まれていますので、ご安心ください♪
- 7. 2019年06月19日
-
基礎工事完了!建て方工事への準備です。
型枠のばらしも終わり、基礎工事が完了しました。足場を建てる前に、基礎の周囲に養生シートを敷きこみました。いよいよ建て方工事がスタートです(^^)/
平面的だった作業が、これからどんどん立体的に出来上がっていきますよ♪T様お楽しみに♪
- 8. 2019年07月02日
-

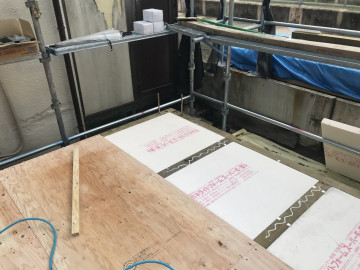

床下の断熱材
スタイロフォームが敷かれ、その上から1Fの床・構造用合板を貼ります。この後は撥水材を塗布していきますよ♪
- 9. 2019年07月03日
-

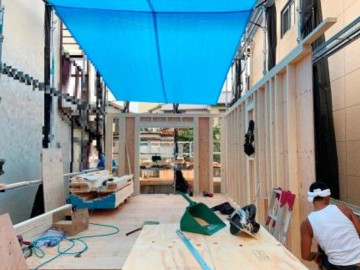

梅雨にも暑さにも負けず、フレーミング工事を
急な雨が多い今日この頃。ブルーシートを貼って雨がかからないようにしながらフレーミング工事を行っています。
日よけ対策にもなってますね。
- 10. 2019年07月15日
-
この金物はなんでしょうか?
あおり止め金物です。ハリケーンタイとも呼ばれている金物で、台風よりも強烈なハリケーンが襲ってくる北米生まれのツーバイフォー住宅だからこその補強金物!!
屋根の上を風が吹き抜けると、風下に屋根を持ち上げようとする力(浮力)が生まれ屋根が吹き飛ばされてしまう事があるそうですが、このあおり止め金具があることで、強風にあおられても屋根が吹き飛ばされないようになっています。
- 11. 2019年07月18日
-

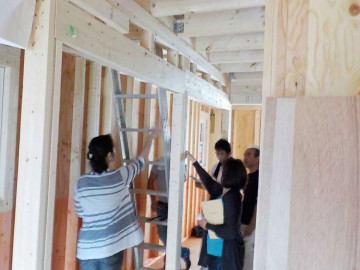

上棟式でした!
アイディールホームではお馴染みの、上棟式後は電気関係のお打合せを♪
スイッチの高さやコンセントの位置など、実際に現場を確認しながらなので見解の相違が少なく、施工のミスを減らせます。
- 12. 2019年07月18日
-
お打合せは全部屋です!
T様邸は3階建てなので、必然的に最上階まではしごで登って行かなければなりません。T様お疲れ様でした!
階段が掛けられるまでもうしばらくお待ちくださいm(__)m
- 13. 2019年07月29日
-

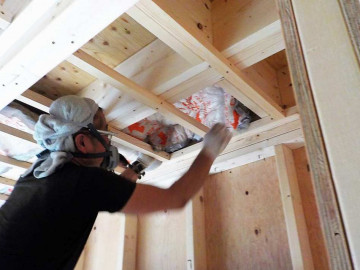

ロックウールを入れてます
1階の天井、2階の天井部分には遮音効果もあるロックウールを入れてます。2階の足音などが聞こえにくいよう配慮してます。
- 14. 2019年08月01日
-
屋根が見えました!
足場がなくなると中々見ることが出来ないので、今のうちにパシャリ☆
シックなお色で、素敵です♪
- 15. 2019年08月02日
-

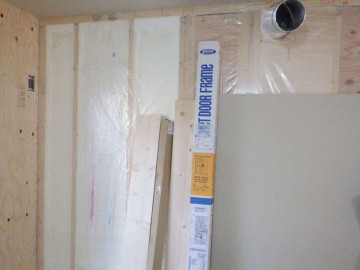

吹付断熱工事が終了
IdealHomeの標準仕様。ウレタン吹付け断熱!運ばれてきた時は液体なんですが現場で、スタッドの間に吹き付けていくと、空気に触れて発砲していきます!!スタッドより断熱材がはみ出ていると石膏ボードを貼った時の不陸につながるので、削り落として断面はきれいにします。
- 16. 2019年08月17日
-

階段がかけられました
待望の階段です♪今まで梯子で3階まで登らなければならなかったので、これで上階へ上がりやすくなりますね(^^)
T様、お待たせいたしました!
- 17. 2019年09月06日
-

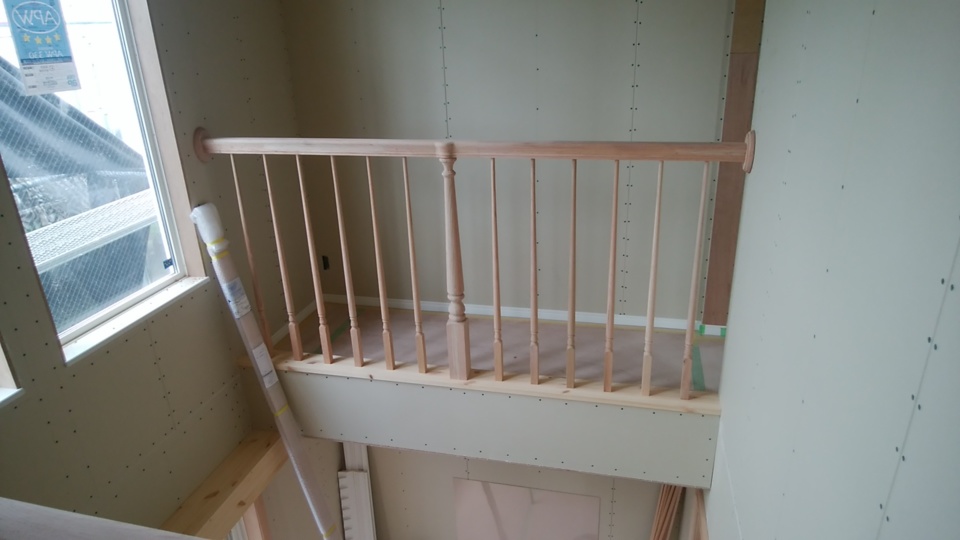

吹抜け手摺
2階のリビングと3階の寝室をつなぐ吹抜け空間(^^)/
上部のFIX窓から明るい光が差し込みます。
- 18. 2019年09月10日
-

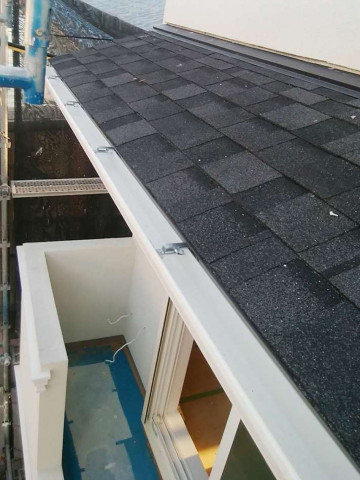

2階バルコニーの庇
バルコニーに庇を付けました。屋根に葺いたシングルベストをこちらにも採用し、統一感を出しました。
- 19. 2019年10月03日
-
アパルトマン風フレンチハウス
青い空にキリッと映える、白亜のお家が完成しました!ベランダに取り入れられたアイアンがエレガントさを増しています♪
- 20. 2019年10月06日
-
設備についてのご説明
お引渡しが終わるとサッシのお手入れや設備の使い方についてのご説明をさせて頂いています。分からない事は今のうちにご質問くださいね~(^^)/
- 21. 2019年10月06日
-
鍵の交換を行いました。
これまで工事用の鍵で施錠していましたが、お施主様用の鍵を差すと工事用は使えなくなります。今日からはT様がしっかりと施錠してくださいました!採用頂く機会が増えたリモコンタイプ。買い物帰り、両手がふさがっていても鍵の解錠がスムーズです(^^)/
- 仕様
- テイスト別
- 商品別
- タイプ別
- エリア別
