憧れスタイルのマイホーム。ひとつ一つのパーツにこだわり選んだ2階建て

豊中市 O様邸

テイスト別|すべて

物件データ

LOCATION豊中市
TYPEElite2階建て
SCALE
DATE

建築中レポート

1. 2020年07月10日
豊中市

現地の確認を行いました。

駐車場と高低差があるOさま邸の敷地。

2. 2020年07月11日
配置確認

地縄の確認です。

敷地に実際の建物形状に縄を張り、隣地との空き寸法を確認しました。

3. 2020年08月07日
地鎮祭

地鎮祭

家づくりを進めさせてただく中の一つの節目を迎えられました。
工事を始める前にその土地の神さまに許しを得る為に祈祷し、土地を祓い清め、これから行われる工事の安全と変わらぬ守護を願います。O様これからもよろしくお願い致します(^^)/

4. 2020年08月24日
工事スタート

基礎工事が開始

基礎の工事がいよいよ着工します。地盤を平らにならしてから基礎をつくっていきます。

5. 2020年08月27日
基礎工事中

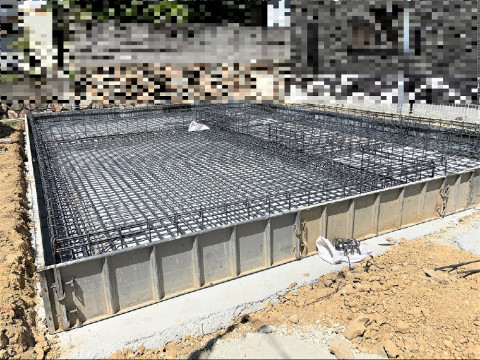

配筋検査を受けます。

瑕疵担保保証「まもりすまい保険」の配筋検査を受けます。検査に合格すると、コンクリートを打設し、基礎工事が完成します。

6. 2020年09月07日
基礎部分

基礎工事が完成です

基礎工事が完成しました。これから周囲にシートを貼り、美化推進をして先の工事へと進みます。
いよいよこれから建て方工事がスタートです。

7. 2020年09月11日
フレーミング

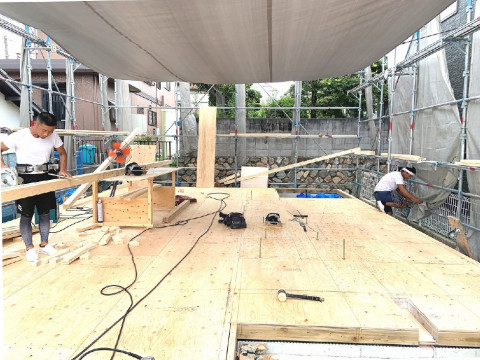

フレーミング

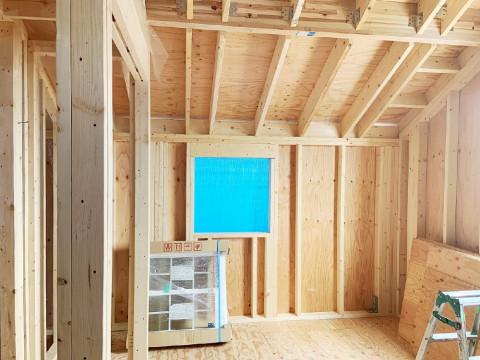

いよいよお家が立体的になっていきますね。フレーミングという枠組み工事に入ります!

8. 2020年09月14日
1階の壁から

間取りに沿って

どんどん組みあがっていきます。1階の壁が出来ると2階床、2階の壁へと進んでいきますよ♪

9. 2020年09月23日
野地板貼り

建て方完了!

瓦の下地になる野地板が貼られました。
O様邸の屋根は何色か楽しみです♪

10. 2020年09月23日
雨の養生

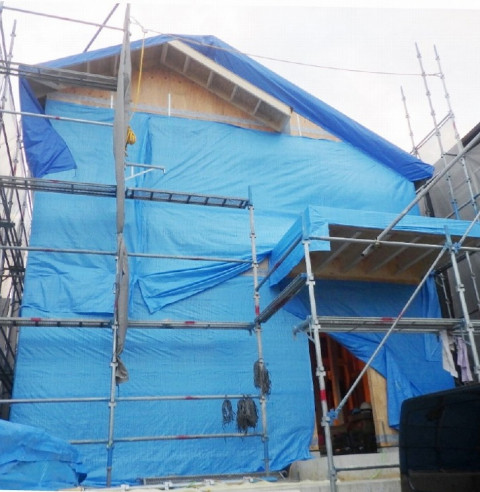

躯体をぬらさないように・・・

躯体が濡れてしまわないようビニールシートで覆い、養生します。
この時期、予報にはない通り雨が多発!壁防水の工事に入るまでは、しばらくこの状態で進めます。

11. 2020年09月24日
これからサッシの取り付け

家の中の風景

かわいいグリル付きサッシが取り付けられるのを、今か今かと待っています。
2階は北側斜線をかわす為に、勾配天井で、秘密の屋根裏部屋のような子供部屋になっています。

12. 2020年09月25日

ミライエ

MIRAIEが設置されました

制震装置ミライエ。耐震性のよいツーバイフォー工法の家にMIRAIEを備える事で、制震性能が上がりより安心してお住まい頂けるようになります。

13. 2020年10月06日
瓦屋根

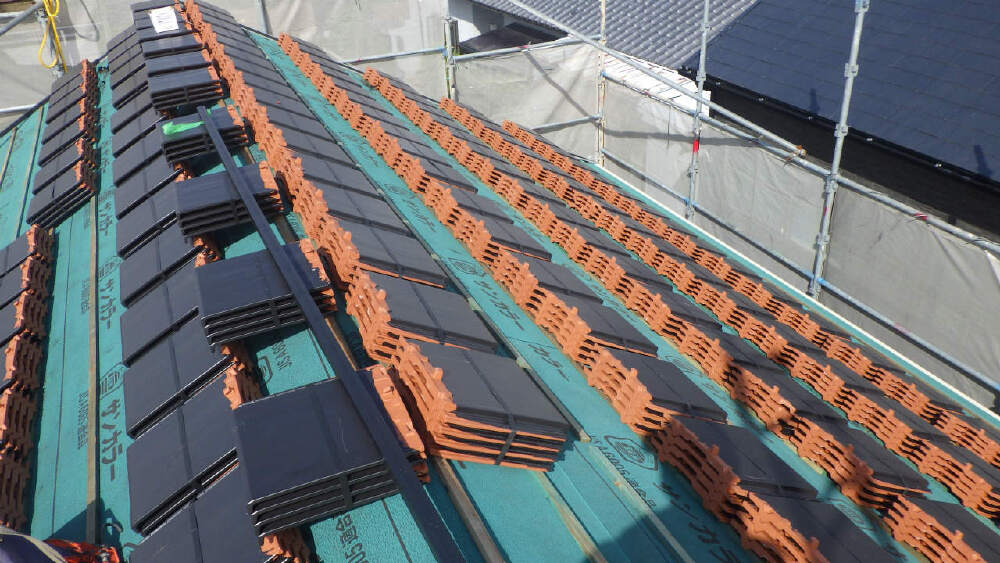

屋根の瓦葺工事です。

屋根の瓦葺工事。
瓦屋根、ご紹介して選んで頂く時、「地震が起きた時屋根の重みで軽い屋根と比べ崩れやすくないか?」など他にもご質問頂く事があります。建築基準法が改正されて、それぞれの屋根の重さに応じて構造計算され、設計されているので、完成されたお家の耐震性は軽くても・重くても同程度なんです。

14. 2020年10月09日
黒くてかっこいい瓦

外観の装飾

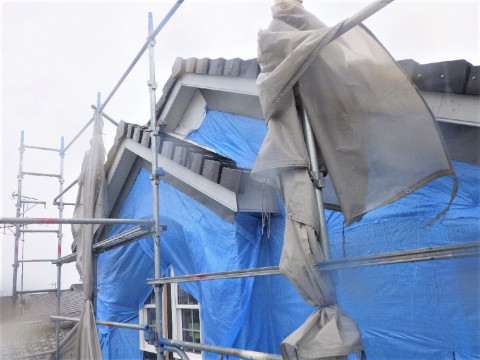

外観は窓廻りやアーチに凹凸を付けて、立体感を出して装飾を付けました。この日は台風が近づいているという予報だったので、養生シートをめくり風のあおりを受けないように台風に備えます。

15. 2020年10月09日

フローリング貼り

フローリングがどんどん貼られていきます!

LDKはオーク無垢材をヘリンボーン貼りに、ホールや各居室の床はオーク無垢材を選ばれてます。一枚一枚丁寧に大工さんが施工していきます。

16. 2020年10月17日
防蟻処理

シロアリの対策に

基礎工事前に、土壌へ薬剤散布をし防蟻処理を行います。そして、1階床組みおよび1階床立ち上がり部分の構造用合板や、外部の地面から高さ1m以内の主要な木材に防腐・防蟻剤を塗布します。こちらの防蟻処理の保証は5年間です。

17. 2020年10月19日

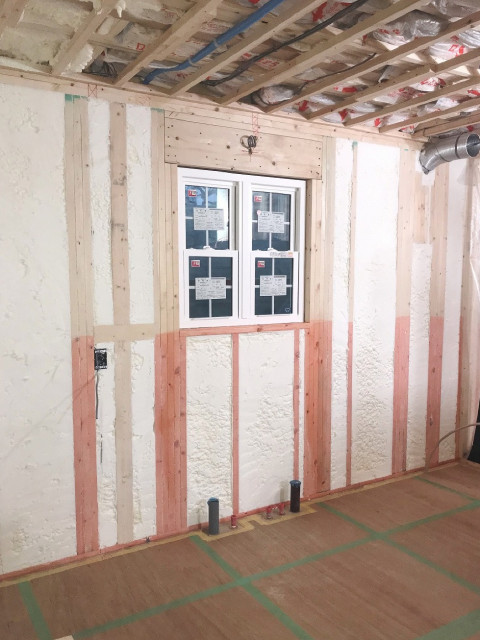

ウレタン断熱

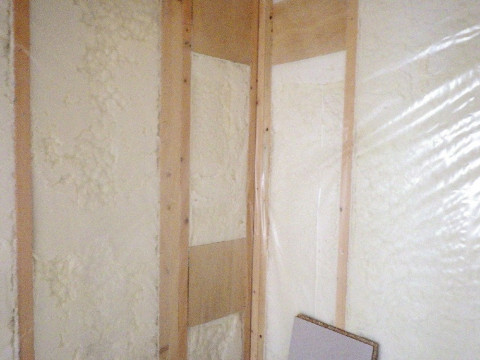

断熱材を施工しました

隙間なく断熱材が吹き付けられました♪アイディールホームのお家は外壁部と屋根面には吹き付け断熱が標準なんですよ。
これで冬の寒さ、夏の暑さが緩和されます♪

18. 2020年10月21日
断熱と防湿フィルム

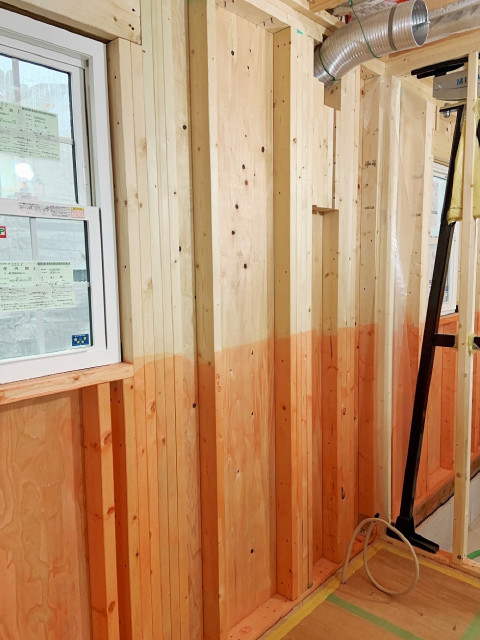

ベーパーバリアとは?

断熱材の上に吹かれている透明のフィルム。壁内結露対策のためにベーパーバリアを行います。
壁内結露は、冬に室内の暖かく湿った空気が、冷えた壁の中に入り込むことによって発生します。結露をすると断熱材にカビが生えるだけでなく、その結露水が柱や桁、土台などを腐朽させる原因になります。その為、外壁部分には断熱材(ウレタン吹付@90)を隙間なく入れ込み部屋内側にベーパーバリアを貼り、室内の湿気を壁内に侵入させないように壁内を守っています。

19. 2020年10月28日
アーチ開口

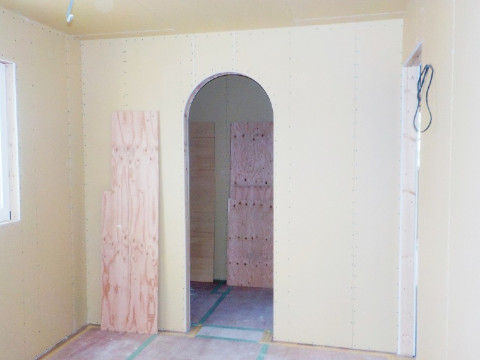

アーチの先は

寝室からつながるファミリークローゼット。こちらへの入り口はアーチの開口にしました。

20. 2020年10月28日
お風呂施工中

ユニットバスを施工中です

ユニットバスの施工日です。パネルに穴をあけて水栓を接続。ユニットバスも1日で組み上がるんです。

21. 2020年11月07日

外壁の下地工事

外壁の下地工事

モルタルを塗り、外壁を仕上げる準備を行いました。仕上げを行う前にも仕上げと同じ色でまず下塗りを入れます。

22. 2020年11月20日
外壁上塗り1回目

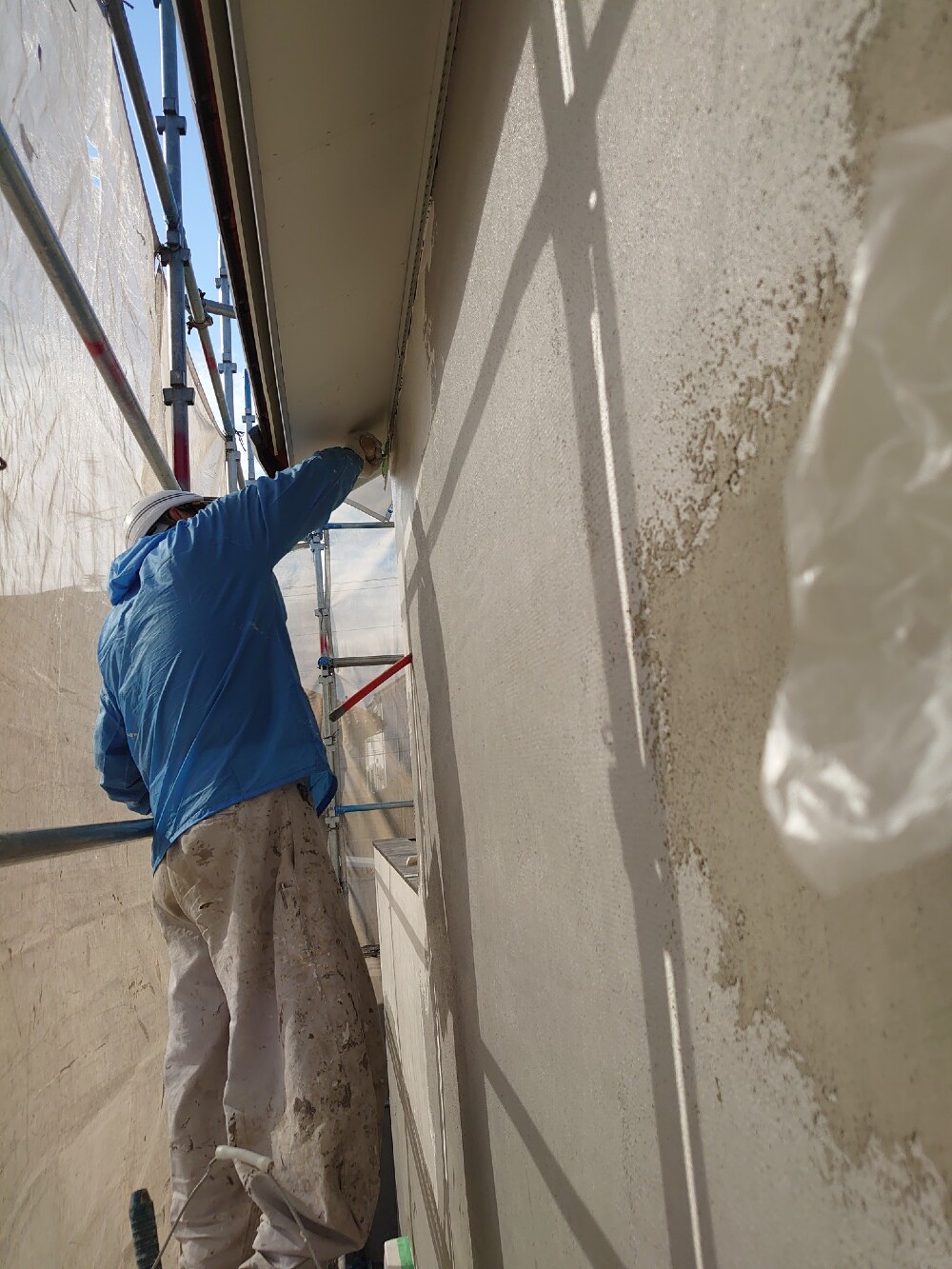

外壁上塗り1回目

モルタルの上に、上塗りの1回目を行いました。左官仕上げの壁。人の手でひと塗り、ひと塗り思いを込めて仕上げられていきます。思い描いているイメージに少しでも近づける、それ以上となるようにしたいという話でした。

23. 2020年11月25日
壁紙工事

クロス工事にかかります

クロス工事に取り掛かかります。クロスを貼る前に継ぎ目にパテを入れたりと下地処理を行います。

24. 2020年12月03日

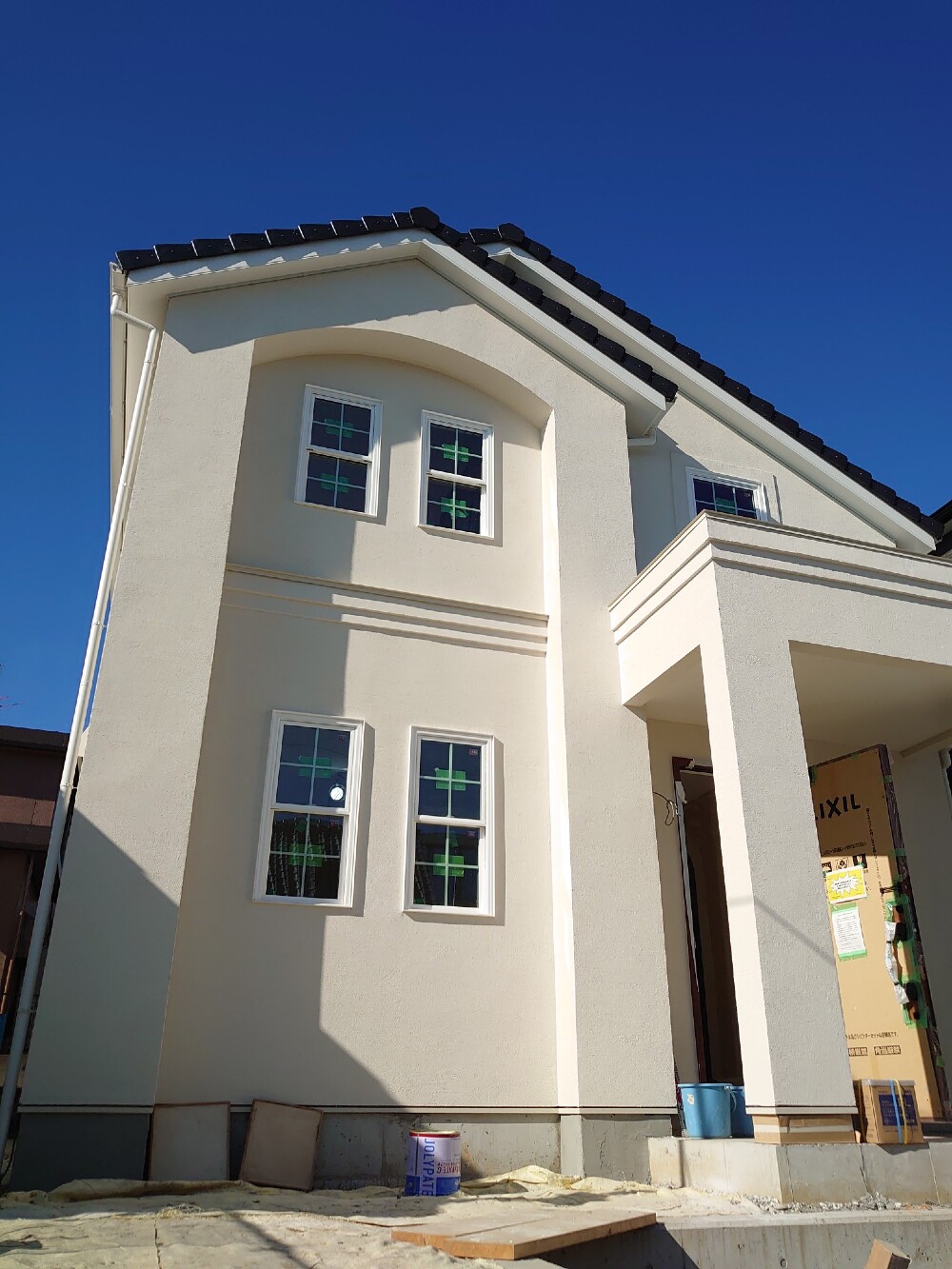

足場が外れました

足場が外れました

足場が外れました。装飾のあるエレガントスタイルの外観です。

25. 2020年12月06日
ウィリアムモリス

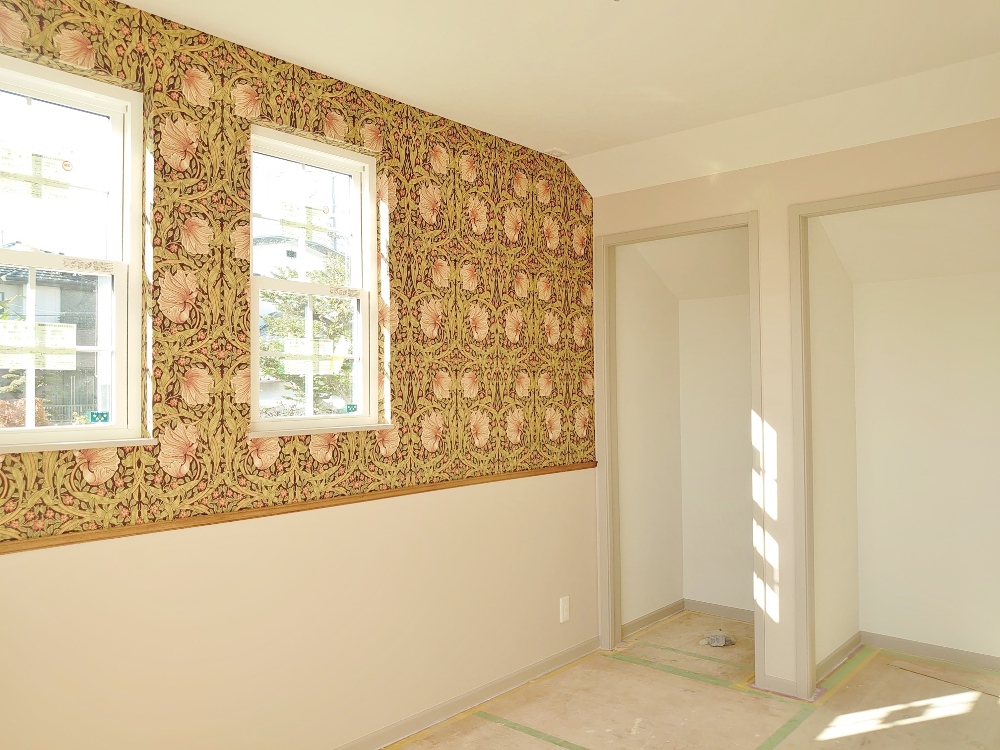

ウィリアムモリスの壁紙を・・・

主寝室にはウィリアムモリスの壁紙を取入れました。窓の向こうには隣家のグリーンが見えてより素敵な空間に。

26. 2021年01月15日
ヘリンボーン貼りのLDK

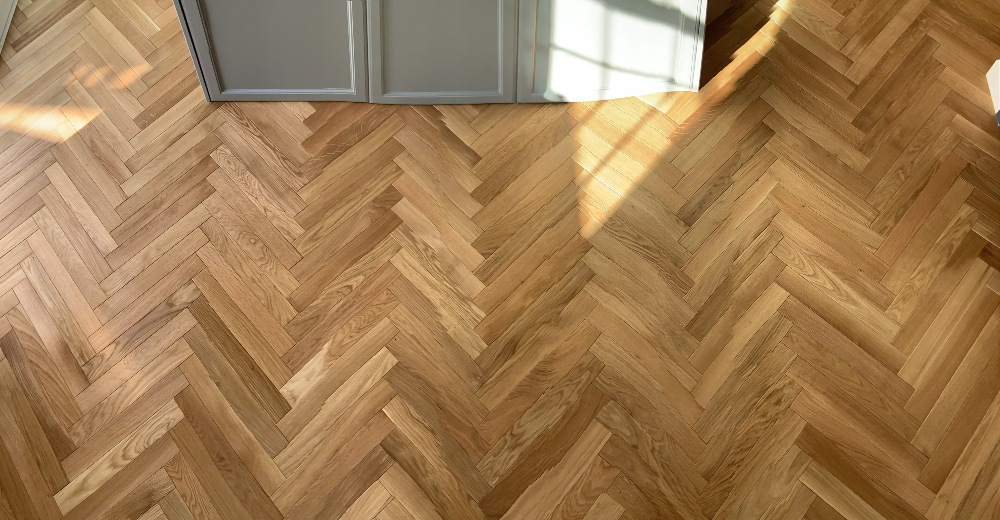

ヘリンボーン貼りのLDK

ヘリンボーン貼りのLDKは迫力ある空間に。すべて手作業で貼っていくこのヘリンボーン。この床デザインに憧れる方はたくさんいらっしゃいます、O様もそのお一人でした。
