2階LDK 自然光が入る心温まるマイホーム

大阪市城東区 M様邸

テイスト別|すべて

心温まる住まいを

物件データ

LOCATION大阪市城東区
TYPEElite2階建て
SCALE
DATE2021年7月
C値0.57㎠/㎡

建築中レポート

1. 2020年12月13日
ご契約いただきました

ご契約いただきました!

約7年前に建築させて頂いた、お姉さまのご紹介で連絡頂いたのがきっかけでした。当初のお考えは親族の方がお住まいされていた木造住宅のリフォーム。しかし築60年以上たつお住まいは大地震が起こった場合の事を考えると、建替えた方がいいと判断されマイホーム計画がスタートし、ご契約の日を迎えました。23坪の敷地に建つ延床25坪、2階リビングの3LDK+ロフト付きの住まい。2階LDKは勾配天井の広々とした空間。漆喰壁に、パイン無垢の床と自然素材を取入れた、心温まるお家を目指しこれから色決めなど詳細打ち合わせに入ります!引き続き完成までどうぞ宜しくお願い致します。

2. 2021年01月20日
解体工事着工

解体工事

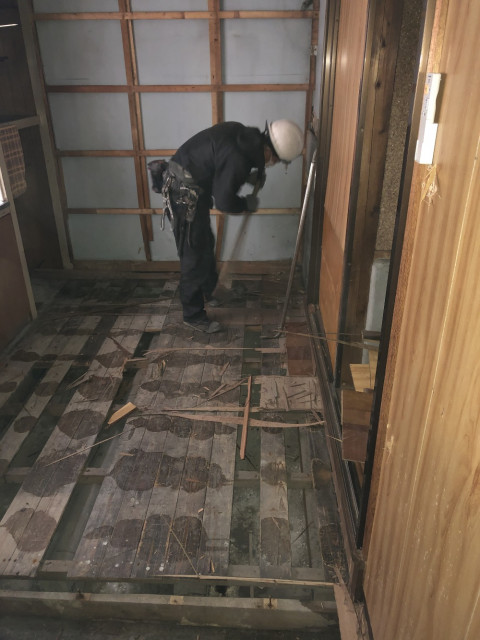

解体工事が始まりました。

 今朝、解体現場へ進行状況の確認に行って来ました。
現場では、職人さんが手作業で床板を剥がしている最中でした。
簡単に『解体』=『ただ壊す』のではなく、廃材の材質ごとに分別処理をしなくてはいけません。
廃材処理施設で更に分別、可能なものは、再利用により新しいものに生まれ変わります。
ECOへのまず1歩です。
 元々が壊すのが目的で造られたわけではありません。当然、分別を意識しながらの解体なのでたやすくは行きません。ハンマーにつるはしといった具合で奮闘されています。
マスクをしていないとその場にいられない状況の中、ほこりまみれになりながら、いつも頑張って作業して頂いている職人さんには、毎回ですが感心と感謝の気持ちです。

3. 2021年01月20日
解体工事

これから解体工事に入ります。

これから解体工事に入ります。敷地いっぱいに建物が建っていたので最初は手作業で行って行きます。

4. 2021年02月07日
地縄の確認

地鎮祭の後は

恒例、地縄の確認を一緒に行います。
お隣との距離、窓の位置、室外機や給湯器置き場、電気やガス、上下水道の引込み等を、図面と照らし合わせながら現場で実際に確認して頂きました。

5. 2021年02月07日
地鎮祭

地鎮祭

工事を始める前にその土地の神さまに許しを得る為に祈祷し、土地を祓い清め、これから行われる工事の安全と変わらぬ守護を願います。D様これからもよろしくお願い致します(^^)/

6. 2021年02月09日
基礎工事着工

地盤改良

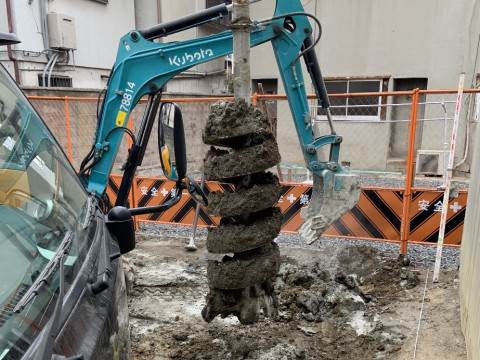

今日は、基礎工事着工前の地盤改良工事になります。
地盤改良は、敷地条件にあった施工方法で強い地盤を提案施工します。写真の施工方法は柱状改良と言い、機械で穴を掘りながら、セメントを流し込みます。穴を掘るドリルの先端から、セメントが流れ込むことで柱状に硬化することから、柱状改良と言います。地盤改良が完了すると、いよいよ基礎工事の着工になります。

7. 2021年02月15日
配筋検査

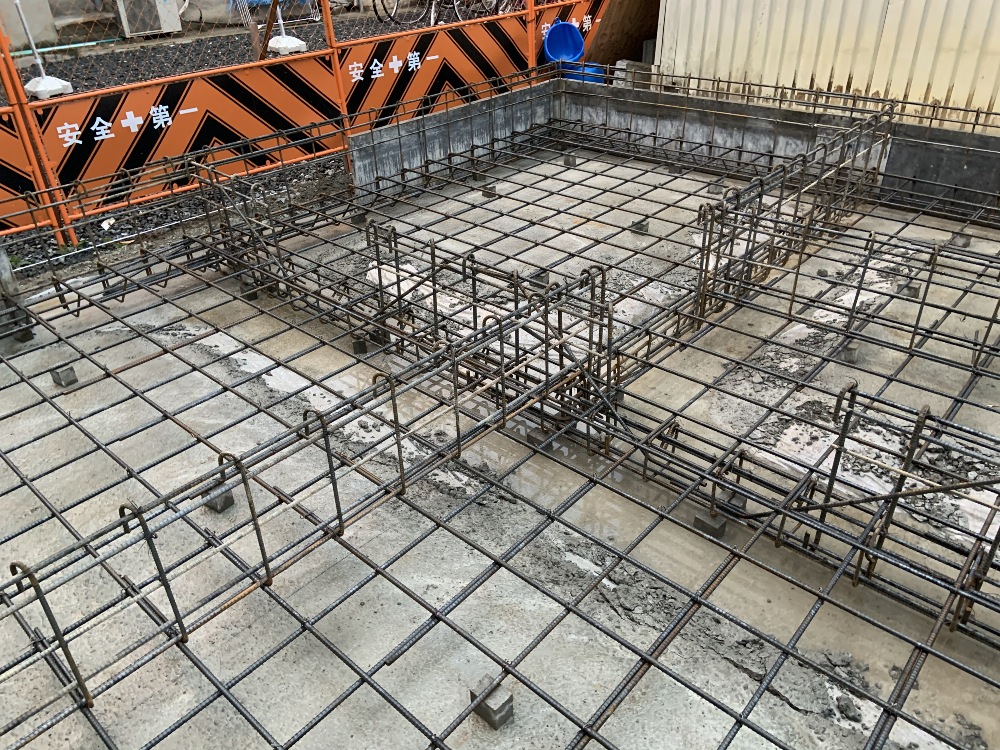

基礎の配筋検査を受けました

今日は配筋検査でした。
配筋検査とは、家の基礎強度をしっかりと確保する為に必要な鉄筋の径(太さ)、種類、鉄筋の間隔、鉄筋と鉄筋の固定間隔、かぶり厚さ(コンクリートを打った後の鉄筋からのコンクリートの厚み)など、それらに間違いがないかを検査を行います。工事が進むとコンクリートの中に隠れてしまう鉄筋が、設計図通りに組み上げられているかを確認できるタイミング。しっかり照合し、写真で残しておきます。

8. 2021年03月06日
建て方工事

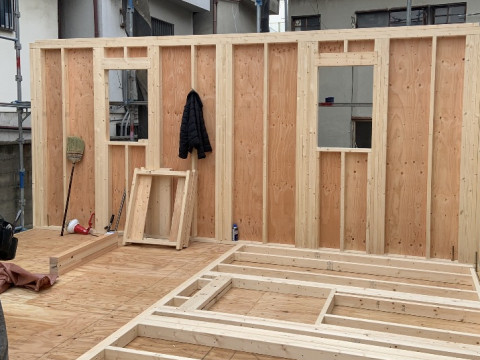

建て方工事スタートです

建て方工事がスタートしました。お子様の幼稚園の通学路にある新居。Aちゃんが、いつも工事の進捗を確認して、ご両親に報告して下さっているそうです!1階の壁の1面が出来ました。1階壁面ができると天井、2階床、壁→天井→小屋組工事と進めて参ります。

9. 2021年03月06日

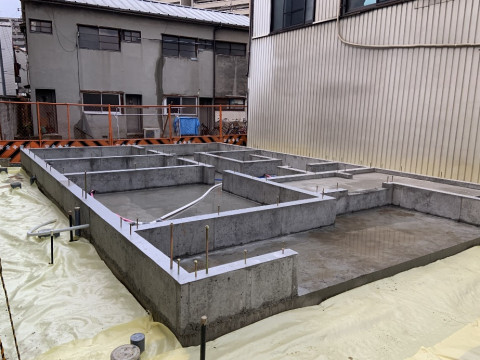

基礎工事完了

基礎工事完了

基礎工事が完了しました!これから足場を組んでフレーミング工事が始まります。足場を組む前に、建物周囲の犬走にシートを敷き込みます。シートを周囲に敷く目的は、工事中に落ちたビスやごみを拾いやすくし掃除がしやすいようにしています。お孫さんに受け継がれた土地。近所に住むご両親・親戚・ご友人と皆さまが楽しみにしているお住まいです。完成が楽しみです(^^)/

10. 2021年03月15日
吊り架台

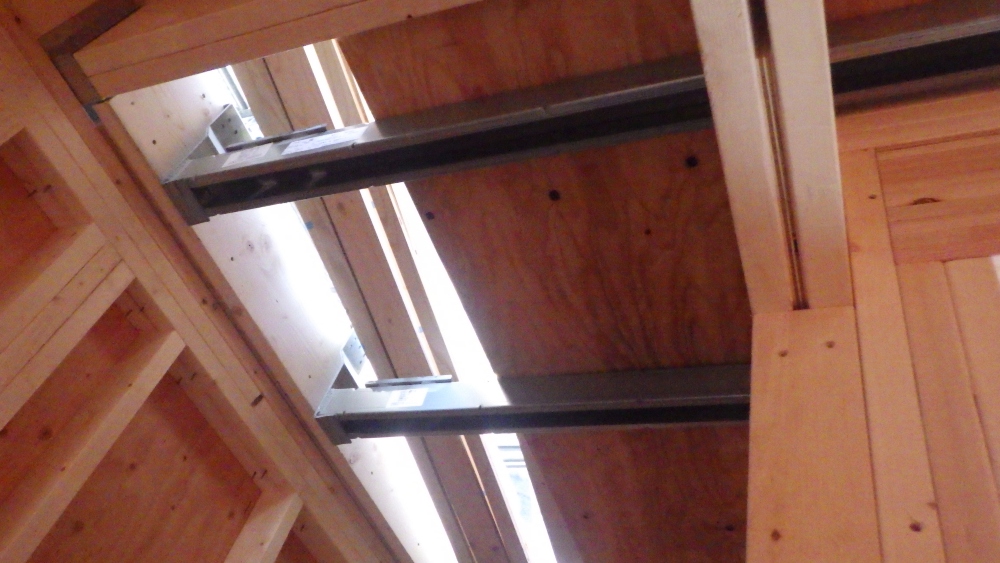

この鉄の部材は何だろう?

M様邸は2階リLDK+水廻りです。お風呂が2階以上で設置の場合は、ユニットバスを設置するために”吊り架台”という部材が必要となります。

11. 2021年03月16日

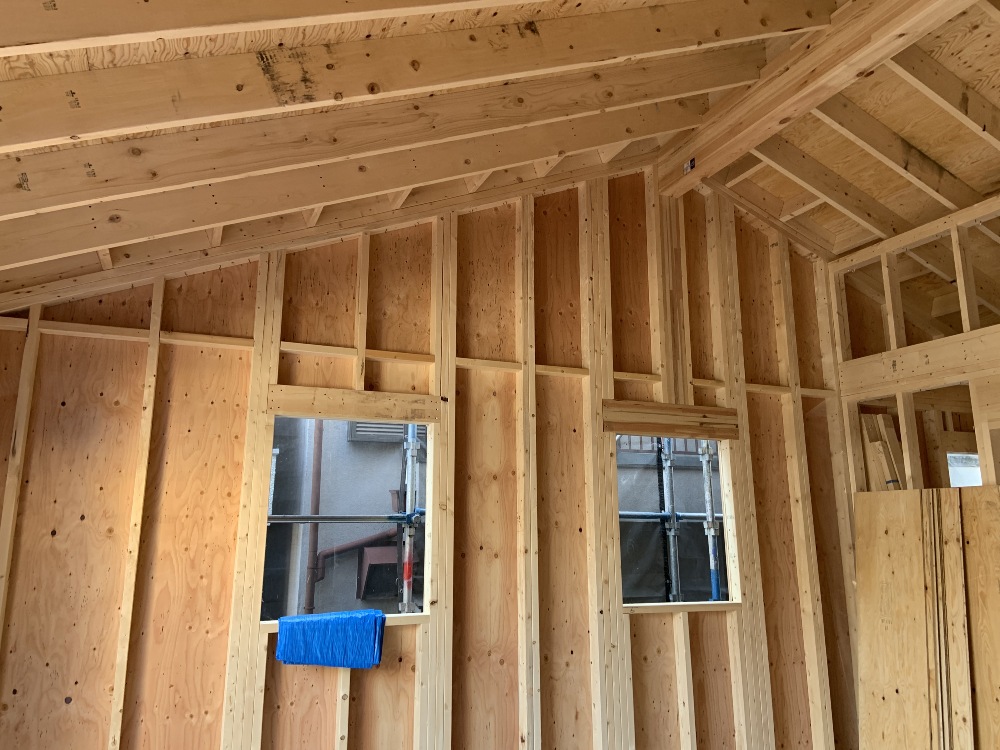

勾配天井

2階リビングの勾配天井

屋根の野馳板張りまでが終了しました。次はサッシの取付など造作工事に入っていきます。2階リビングの勾配は現場で体感するとすごくダイナミックですよ!!構造見学会で体感して頂けますので、よろしければぜひ♪

12. 2021年03月20日
上棟式

上棟式を行いました。

無事建物が竣工を迎えられるよう、お清め、御幣を小屋裏にあげさせて頂きました。
上棟を迎えて、これまで平面上でしか見てなかったものが形になり感動して下さっていました。お子さまも保育園の通園で毎日現場前を通って行かれるので、工事の進捗を楽しみにして下さっています(^^)/

13. 2021年03月30日
断熱

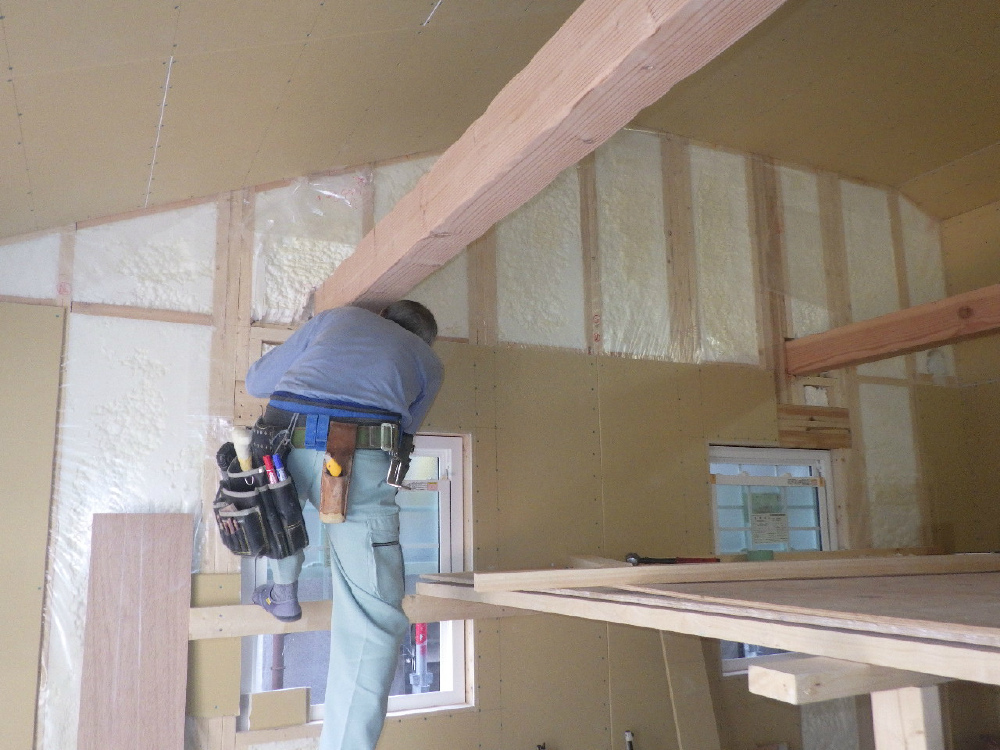

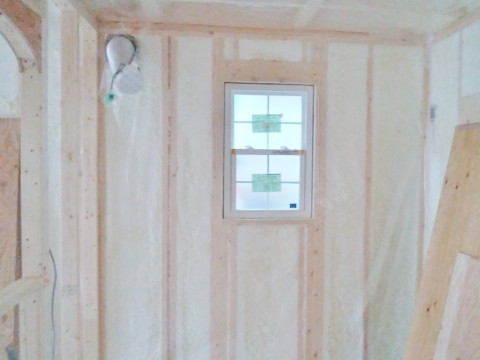

吹付け断熱工事

今日は吹付断熱工事の日です。吹付断熱はポリウレタンの原液をスプレーで吹付け施工します。空気に触れるとあら、不思議。モコモコと膨らみます。IdealHomeでは外壁部に面してる壁と天井をこの断熱材ですっぽりと覆うので、室内が外からの気温で暑くなったり、寒くなるのを防いでくれます。断熱材の役割は、断熱のほかにも、結露対策などの効果があります。お引き渡し時には、隠れて見えなくなる所ですが、快適に暮らして頂くためにはとても重要な工程になります。

14. 2021年04月04日
梁加工

梁の加工をして頂きました

2階リビングに設置する空中梁をアンティーク風に加工して頂きました!
Aちゃんお楽しみの木材の加工です(^^)/
福島大工に加工の方法をレクチャーを受けトンカチとノミを使い削っていきます。
ママさんは、間違えて軽く指を叩いてしまった~(;_;)とおっしゃってましたが、大事には至らず。皆さんで楽しんでいただきました。

15. 2021年04月08日
梁加工

梁を取付します

先日、みんなで削って加工した梁を取付します(^^)/ますます空間がダイナミックに!

16. 2021年04月22日
食器棚

手持ちの食器棚をリメイク

手持ちの食器棚をリメイクします。
カウンターや、扉の材質を変えるだけでナチュラルな周囲と馴染む食器棚に。

17. 2021年04月30日
造作洗面化粧台

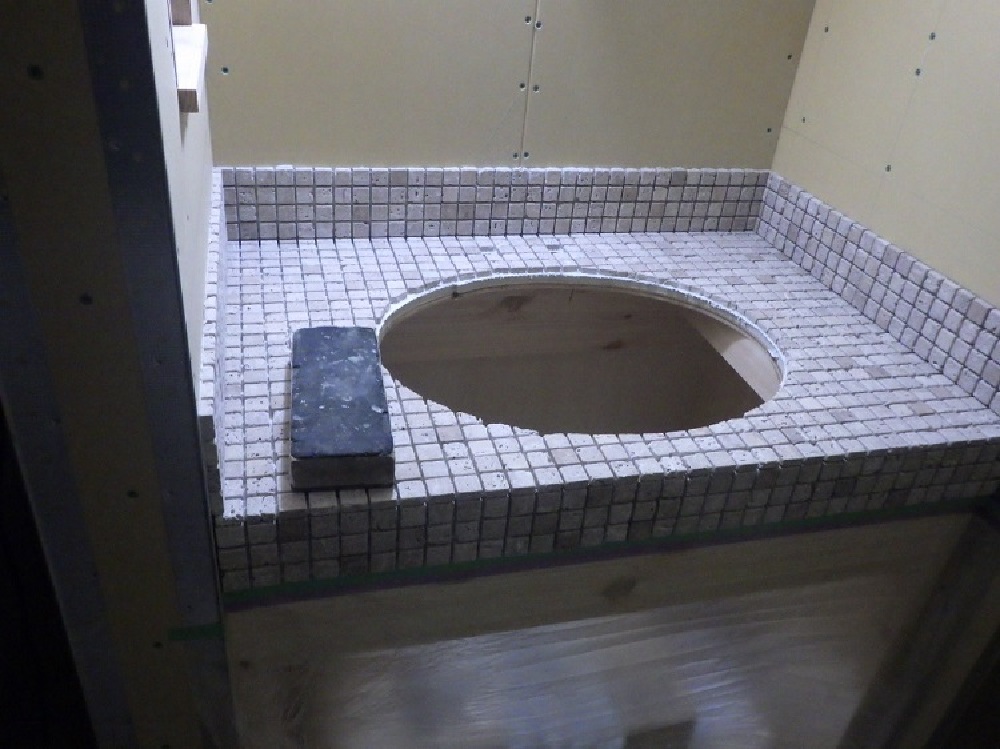

タイル工事

手洗い台にモザイクタイルを張り終えたところです。
タイル工事は、タイルの割付(タイルを張っていく順番)を確認してから、下地に墨打ちをしてから張って行きます。
写真中央の丸い部分にシンクが取り付けられます。
この後、目地材を施工し造作手洗い台のタイル工事は終了になります。

18. 2021年05月02日
左官工事

外壁工事

5月2日外壁仕上げジョリパット塗工事。ジョリパットは、木工事の躯体壁面に防水層+ラス網張り+左官下地を終えて左官職人によるジョリパット鏝塗仕上げとなります。
仕上がった外壁は、白を基調としたやわらかい感じのとても素敵な仕上がりになりました。

19. 2021年05月17日
しっくい

漆喰塗り体験

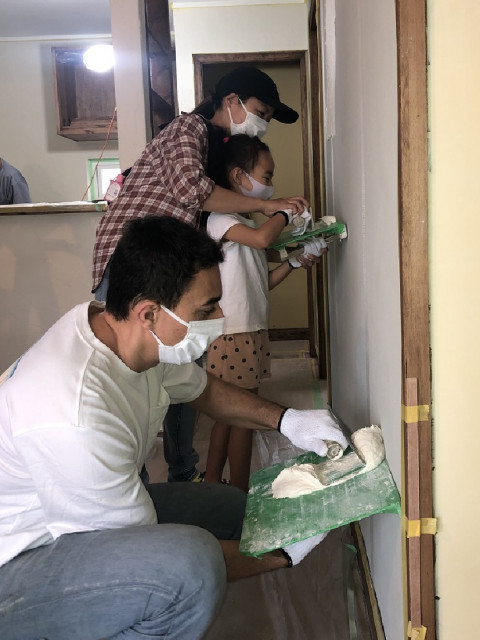

5月16日、漆喰塗り体験をして頂きました。
初めに左官の職人さんから、鏝の握り方や作業手順の説明を教わり、いよいよ漆喰塗り体験のスタートです。
ご家族みなさん最初は、慎重に作業を進めていましたが、時間と共に作業スピードも仕上がり具合もどんんどん上手になって、楽しく漆喰塗り体験をして頂けました。

20. 2021年05月20日

クッションフロア

クロス&CF貼工事

クロス貼工事とは天井、壁、物件によっては建具の仕上げに壁紙を貼る工事でCF貼工事とは、さまざまな柄がプリントされたクッションフロア材を床に貼る工事で全体工事の最終施工工程になります。
各々仕上材を貼る面のボードのジョイント部やビス穴等凹部分をパテで埋めていきます。パテ処理をする事によって、凹部分が無くなり、ボードと平滑になります。パテ処理後、仕上材を貼って、入角や住み部分をコーク材で押えて完成です。クロス&CF貼工事が終わると、いよいよ器具の取り付けへと進みます。

21. 2021年07月09日
お引渡し

お引渡し

お引渡しをさせて頂きました。
保証書など大切に保管しておいて頂きたい書類、給付金申請のご案内などをご説明させて頂きました。
