【低炭素住宅】大阪市内北向き21坪の敷地に建つ3階建て。

大阪市旭区 N様邸

テイスト別|すべて

狭小3階建て

建築中レポート

1. 2022年04月19日

地縄を張りました。

地縄を張りました。

大阪市内、敷地の間口が4.9m。実際に敷地に対してどの位置にお家が建つのか、縄を張り確認させて頂きました。東側は建物同士の距離が近いため建て起こしという工法で進めていきます!!

2. 2022年05月12日
ご契約頂きました

ご契約頂きました

N様の初来場は2年前の11月でした。住宅会社を数社検討されていたNさま。当時検討中の土地があったのですが、土地と建物金額のバランスが折り合わず、悩まれていた時に、SUUMOの雑誌に掲載されていた弊社のことを知り問合せ下さいました。タイミングよく完成見学会を開催しており実際のお家を見学。家づくりについてもご説明させて頂きました。自然素材を取入れるだけでなく、「耐震性や断熱性といった性能面でもしっかりした家」が希望だったNさま。弊社の家づくりを気に入って頂き、土地を探すところから一緒に進めさせて頂く事に。場所は、住み慣れた実家も近い旭区に絞り込んで開始。人気のエリアの為、希望の大きさ、金額の土地に出会うまでは、何度も問合せを繰り返しやっと今の敷地と出会われました。根気よく探し続けやっと見つけた希望の土地に、N様の夢がたくさん詰まったマイホームの建築がこれからスタートします!

3. 2022年06月16日

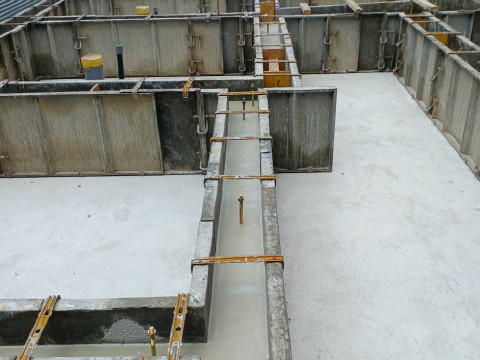

基礎工事着工

基礎工事着工

本日、基礎工事着工しました。

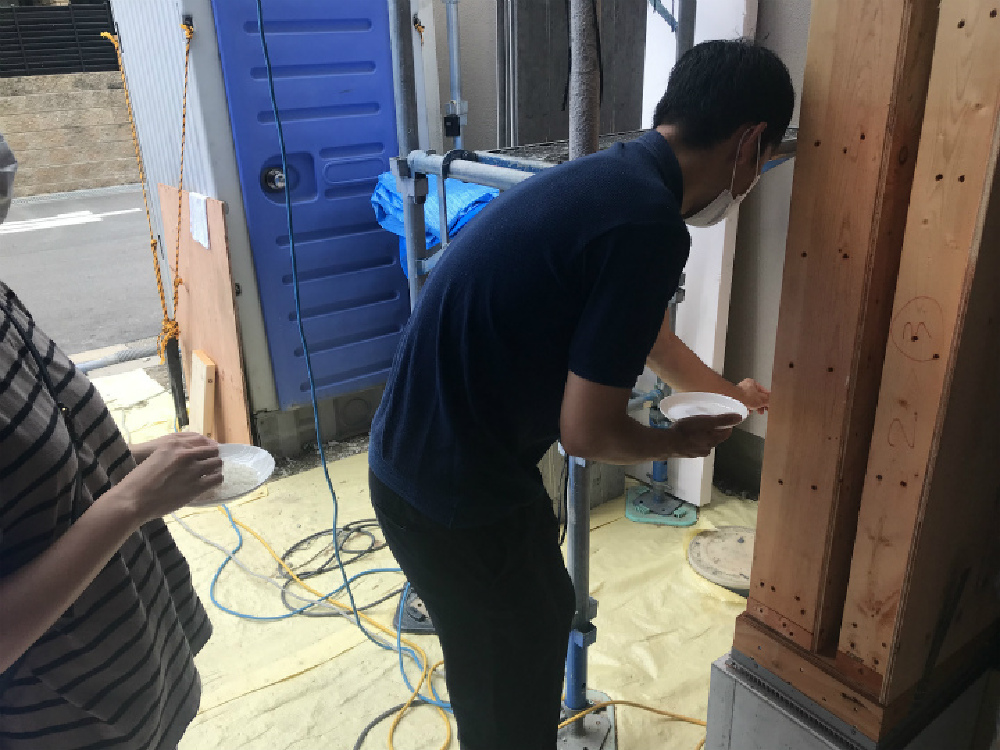

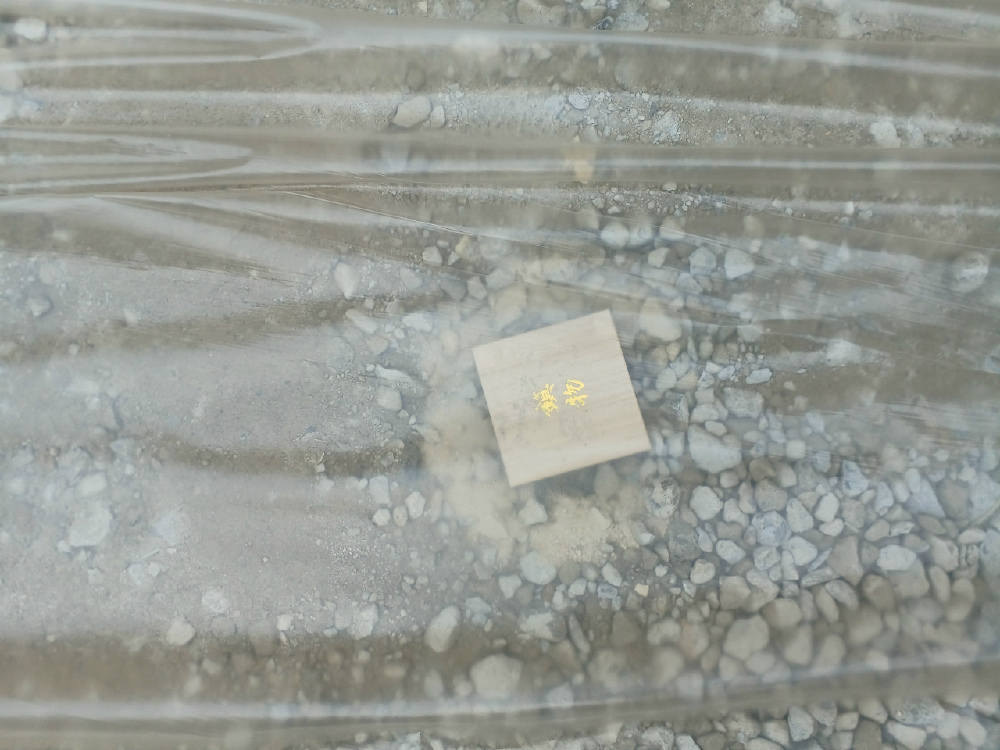

配置の確認をし、掘削、砂利敷転圧、ステコン打ちと進むのですがステコンを打つ前にお施主さまから預かりました鎮め物を納めます。鎮め物とは、この土地の神を鎮めるために地中に埋めるものです。

4. 2022年06月26日
基礎工事終盤

基礎工事終盤

現在、基礎立ち上りコンクリート打設後の養生期間中です。
あとは、型枠をばらして玄関土間下地と埋戻で基礎工事の完了です。
この後、先行設備配管をして いよいよ大工入現となります。

5. 2022年07月15日
建て方工事がスタートです

建て方工事がスタートです

フレーミング工事がスタートしました。
まずは、1階の床組みからです。図面に則って基礎に墨出しを行い これに従って土台・大引きを組んでいきます。当社は、ベタ基礎+根太レス工法なのでこの大引きを鋼製束で支える構造になっています。土台は、基礎パッキンを間に挟み水を吸い上げないようにしアンカーボルトで基礎としっかりと緊結します。

6. 2022年07月28日
建て方工事中

建て方工事中

建て方工事でもたくさんの確認作業を行います。
試用されている部材のサイズに位置や本数、釘の種類にピッチ、各金物の取付位置など設計図と照らし合わせながら全てのチェックを行います。

7. 2022年08月06日
建て起こし

建て起こし

N様邸は、建て起こしという施工方法で建築します。
サイディングを貼り、壁として出来上がった状態で壁を起こします。数十キロの重さがあるものを持ち上げるのでここは大工さん息を合わせて藻ぢ上げまs。

8. 2022年08月12日
上棟式を行いました。

上棟式を行いました。

上棟式を行いました。N様と最初の出会いは、2020年の10月でした。そこから一緒に土地探しを行い本日、上棟の日を無事迎える事が出来ました。建築条件付き、建売住宅も多い大阪市内での土地探しは大変だったと思います。でも諦めず、希望の場所で土地を見つけて「自然素材を取入れた心地よい空間で家族と暮らしを愉しみたい」そして「IdealHomeのスタッフと一緒に家づくりを楽しみたい」という思いを叶えて頂きました。これから造作工事入ります。日々かわる様子を見て頂きながら家づくりを存分に楽しんで下さい(^^)/

9. 2022年08月16日
バルコニーの下地工事

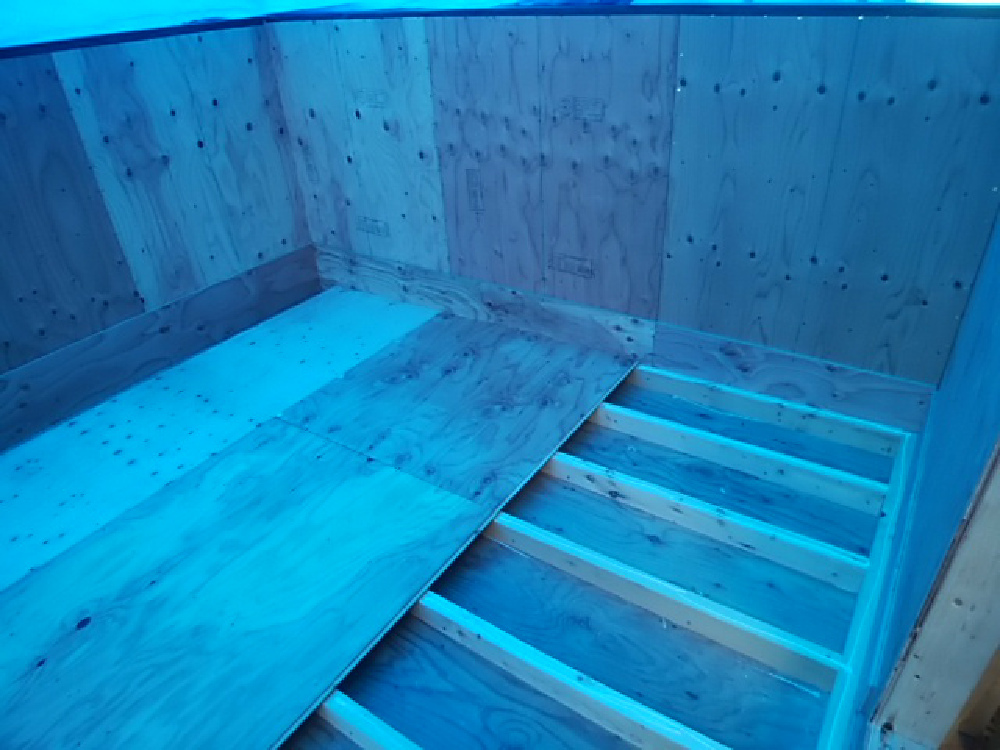

バルコニーの下地工事

現在下地工事中。水勾配を取りながら下地を組んでいきます。
N様邸には3階に広めのバルコニーに造りました!
敷地条件上お庭が取れなかった分、バルコニーでお子様達がプール遊びを楽しめるように(^^)/

10. 2022年08月28日

断熱工事

断熱工事

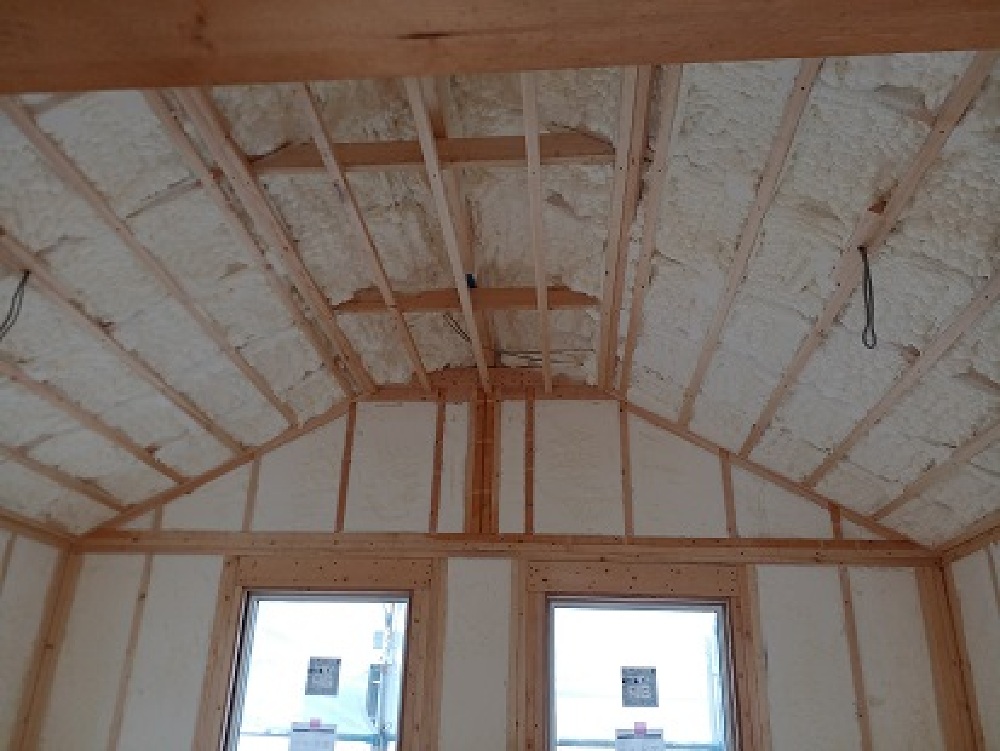

吹付断熱工事が完了しました。
床以外の外部に面する部分は全て吹付断熱施工です。各場所全て細かくチェックし合格です。
3階の天井(屋根部分)のチェック中(まだまだ工事中ですが断熱性があがった為)ものの2,3分で汗だくになりました。(;^ω^)

11. 2022年09月22日
外壁工事

外壁工事

外壁サイディング工事を行いました。
N様邸は正面以外をサイディング仕上げにしております。サイディングは工場で仕上げ加工までされた板状の外壁材を職人さんが防水紙の上から通気層を取り、施工していきます。サイディング材を張り終えたら、ジョイント部分に高耐久シーリング材を充填し工事完了となります。

12. 2022年10月07日
造作工事

タイル工事

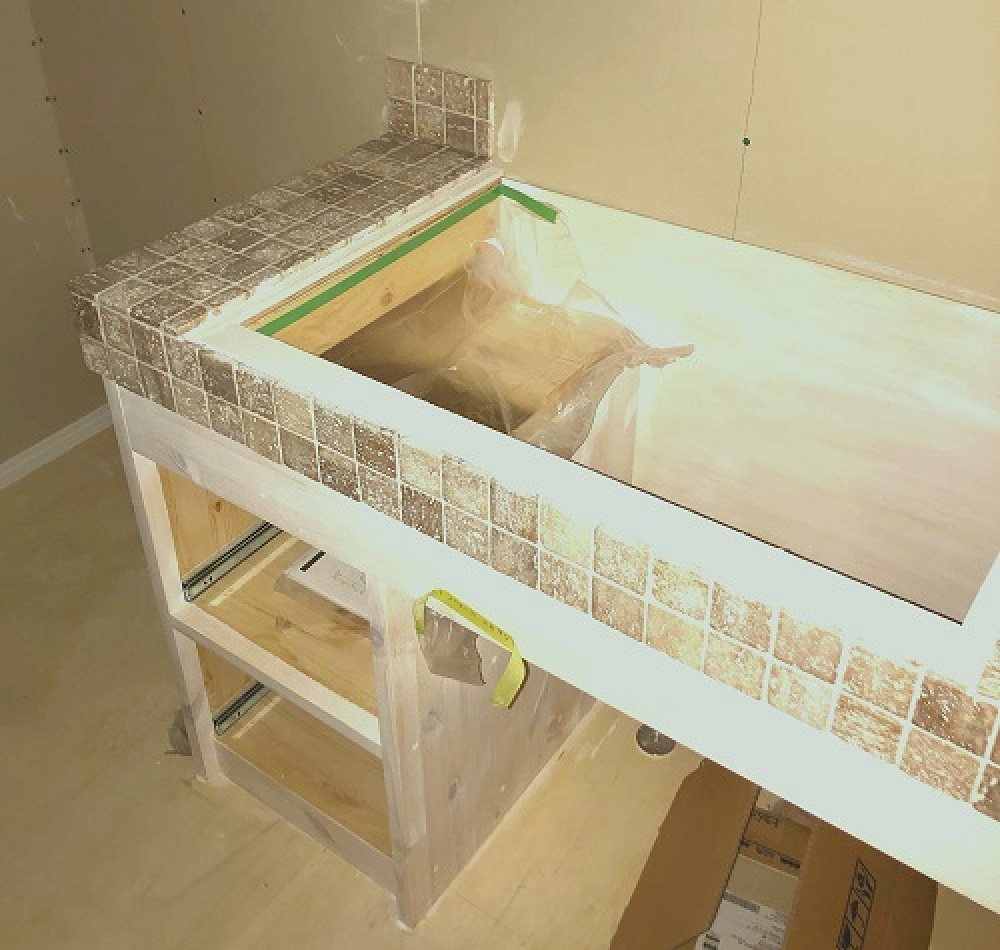

洗面台にタイルを貼り終えたところです。
タイル工事は、図面を確認しながら現地での割付がとても重要です。タイル割り、が確認できたら施工し、乾燥期間を取り、目地材を重鎮。造作キャビネットも後は器具の取付をすれば完成です。

13. 2022年10月11日

塗装工事

塗装工事

塗装工事を行いました。大工さんの施工した造作物に色を着色して、内装を仕上げていきます。また塗装する事で白木の木部を保護するため、造作材・造作家具を長持ちする大切な役割もあります。

14. 2022年10月15日
漆喰塗り体験

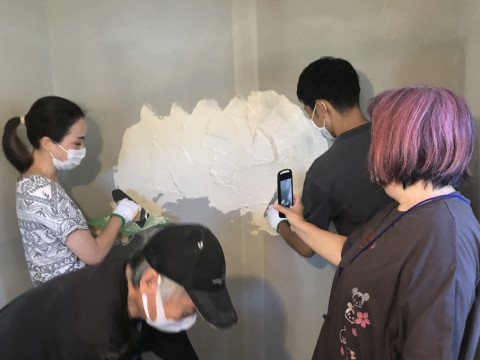

今日は漆喰塗りの体験日

漆喰塗りの体験日です!汚れてもOKな服装でご家族皆様で塗って頂きました!
「ココの壁はみんなで塗ったな」と手を加えて頂く事で、お家に愛着も湧き、色々な事を叶えて頂けます。

15. 2022年11月08日
お引渡しの取扱い説明

お引渡しの取扱い説明

引渡し時にはお渡しさせて頂く大切な書類がたくさんあるんです!
保証書、メンテナンスの事などをご案内させていただきました。

16. 2022年12月14日

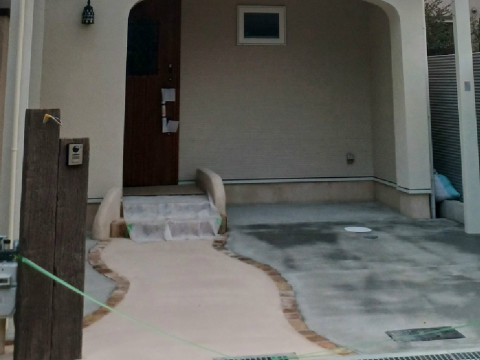

外構工事が完成しました。

外構工事が完成しました。

玄関に続く通路にはカラーモルタルと、縁にレンガを入れて可愛く♪。駐車場側はコンクリートで止めやすくされました。
