【2×4住宅で長く愛着のあるボーホーシックインテリアの住まいを】
高槻市 W様邸
テイスト別|すべて
物件データ
敷地面積 | 104.58㎡ |
---|---|
建築面積 | 52.27㎡ |
1階床面積 | 52.27㎡ |
2階床面積 | 51.13㎡ |
延床面積 | 103.40㎡ |
建築中レポート
- 1. 2022年10月31日
-
ご契約頂きました
通勤の事を考え、住まいされたいエリアは決まっていたW様。なかなかそのエリアでは土地がみつからずリノベーションも視野に入れながら家づくりを検討されていました。
土地を探すエリアを少しづつ広げ見つけられたのが現在の土地。これまで良いなと思われていた海外の施工例をみてこんな家を建てられる会社は?と探し見つけられたのがIdealHomeでした。格子入りの窓や木製の輸入玄関ドアなどの施工例をみて憧れていたデザインがたくさんのお住まい。
完成までどうぞ宜しくお願い致します。
- 2. 2022年10月31日
-
地縄確認を行いました
敷地に対し隣地からどのくらいあけて家が建築されるのか、現場で縄を張り確認致しました。
- 3. 2022年12月15日
-

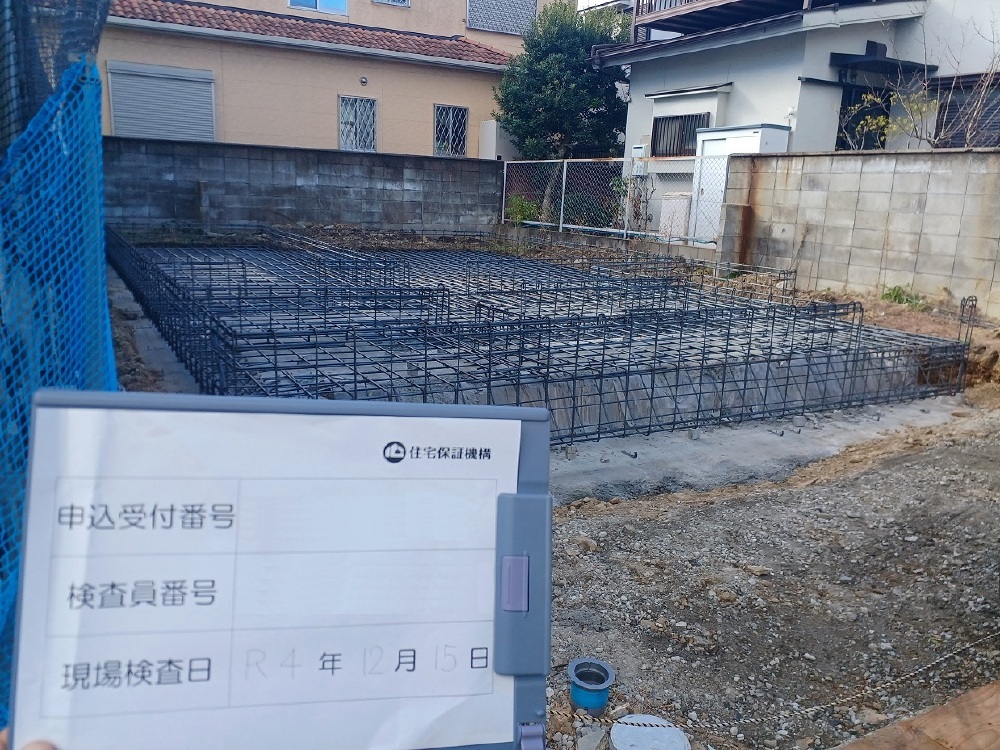

基礎工事
基礎工事着手しました。
本日は、基礎の配筋検査を行ないました。
問題なく合格です。
- 4. 2023年01月05日
-

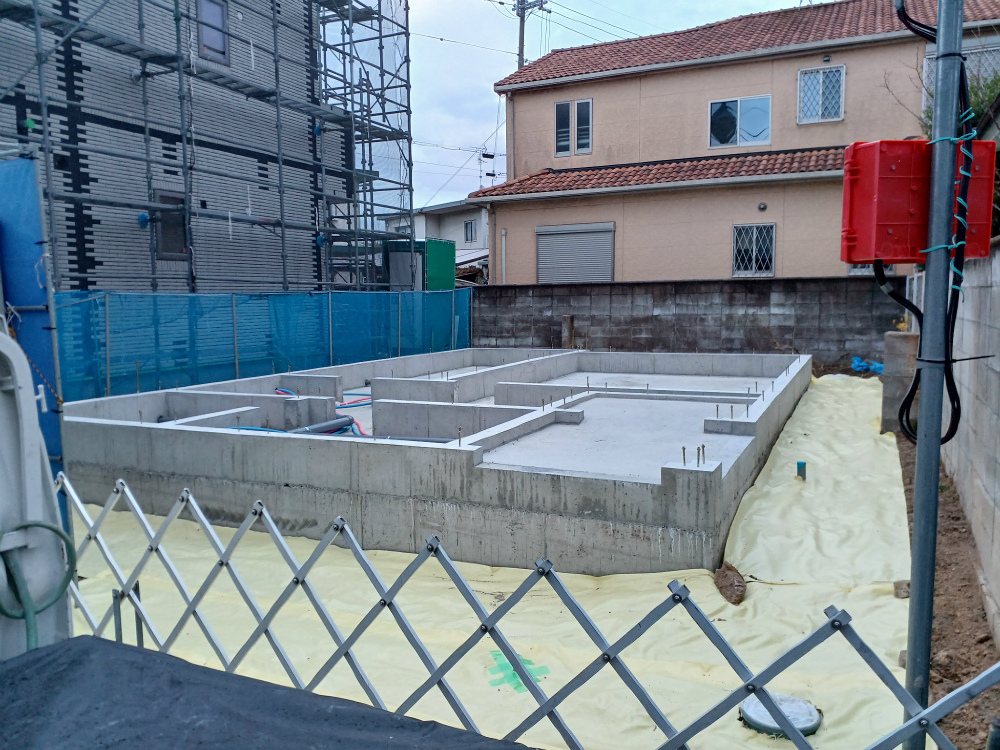

基礎工事完了
今日は、基礎工事完了後 仮設足場設置前に養生シートの敷き込みを行いました。
- 5. 2023年01月10日
-

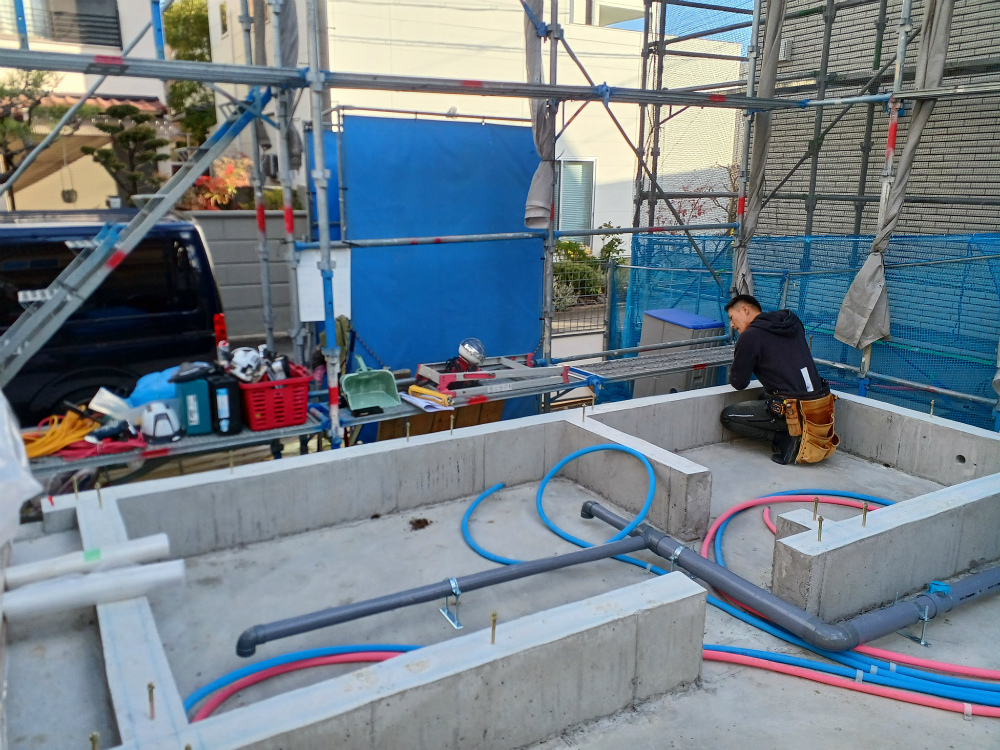

建方工事着工
本日 大工入現!建方工事の着工です。
基礎立上り部分の天面に墨出しからのスタートです。
- 6. 2023年01月21日
-

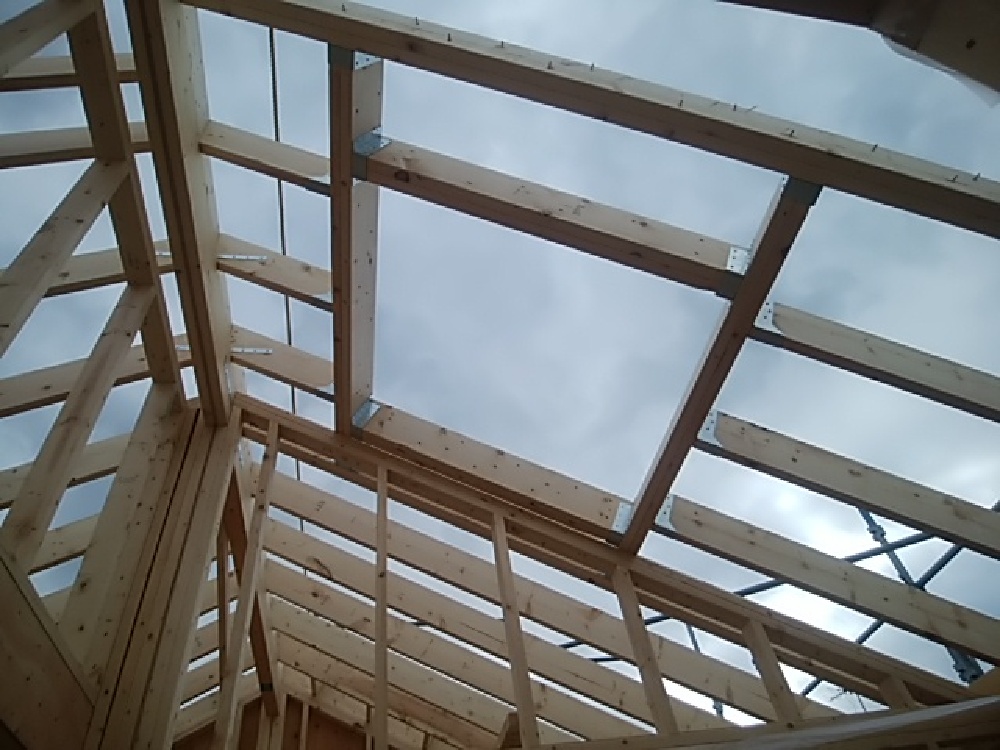

建て方工事
垂木取り付け工事中
W様邸では、LDKの吹抜け部分にはトップライトを設置し明るさを空間に開放感を!
アイアン手摺階段も楽しみなお住まいです。
- 7. 2023年02月04日
-

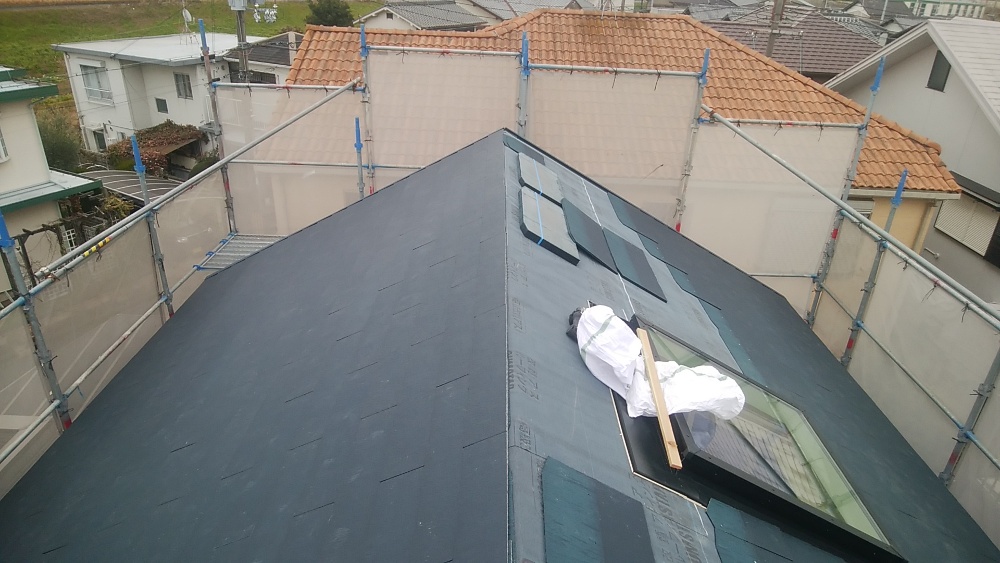

屋根工事
屋根の仕上げ工事が始まりました。工事は、材料を上げるところから始まります。梯子に取付けられたリフトで屋根の上まで材料を運び、作業を行います。
屋根の勾配によっては、傾斜が急な所もあり足場が不安定な中さすが熟練の技。
傾斜などないかのように作業が進んでいきます。
もう少しで、屋根工事が完成致します。
- 8. 2023年02月14日
-

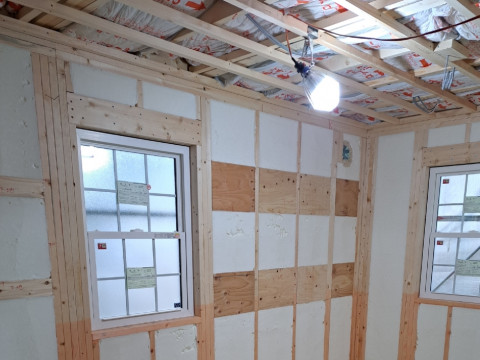

吹き付け断熱工事
W様邸吹付け断熱の施工を行いました。吹付け断熱はポリウレタンの原液を
現場でスプレー施工致します。壁面に吹き付けると、モコモコモコッと膨らみ
ます。発砲したポリウレタンが多量の空気層を保つため、気密性、断熱性、防
音性に優れています。
吹付け断熱工事が終わると、ベーパーバリアを行い、室内側の湿気が壁内に入らないよう
に施工します。その後天井・壁面の石膏ボード張り工事に移って行きます。
- 9. 2023年02月28日
-

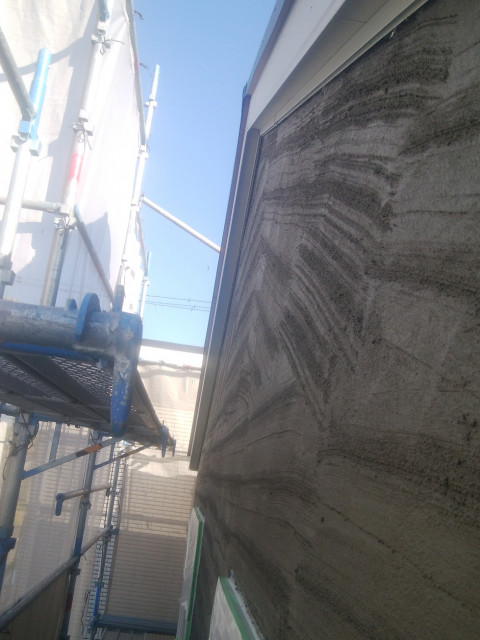

外壁モルタル工事
今日からW様邸の外壁下地工事を行いました。W様邸は通気工法です。空気層の上に下地を作っています。
下地にモルタルを施工します。モルタルはラスの上から塗り、乾燥期間を十分に取ってから仕上げ工事を行います。
- 10. 2023年03月08日
-

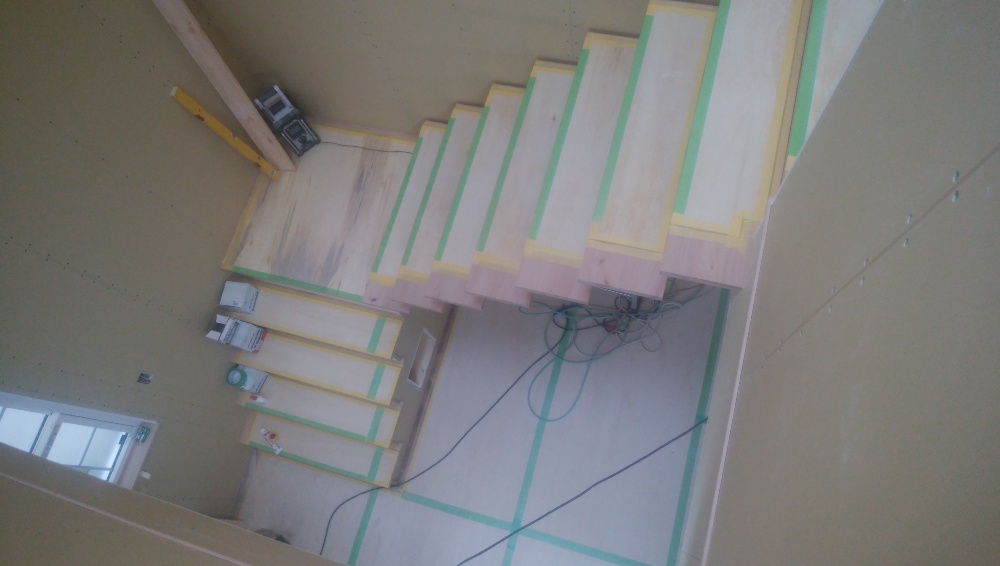

階段設置
階段設置完了
大工さんが一生懸命、丁寧に階段を設置できました。
リビングからつながる吹抜け階段!
- 12. 2023年03月24日
-

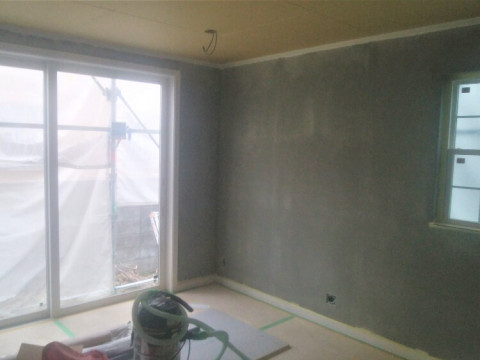

漆喰塗りの準備!
玄関、ホール、LDKは漆喰壁のW様邸。部屋内の壁に漆喰を塗る前の作業を行いました。
クラックが入りにくいように伸縮性のあるメッシュをボードの継ぎ目などに入れております。下処を理終えたらモルタルを塗り乾燥させます。

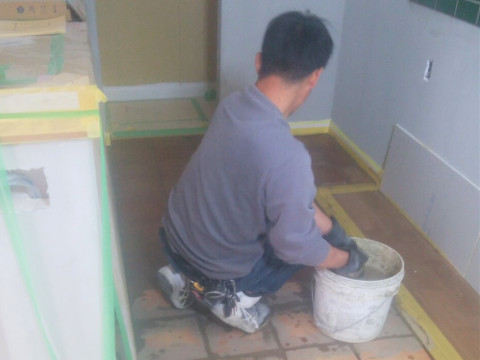

- 13. 2023年03月27日
-
タイル工事
キッチン床はタイル張りのW様邸。テラコッタ調のタイルを施工しております。
- 14. 2023年04月02日
-

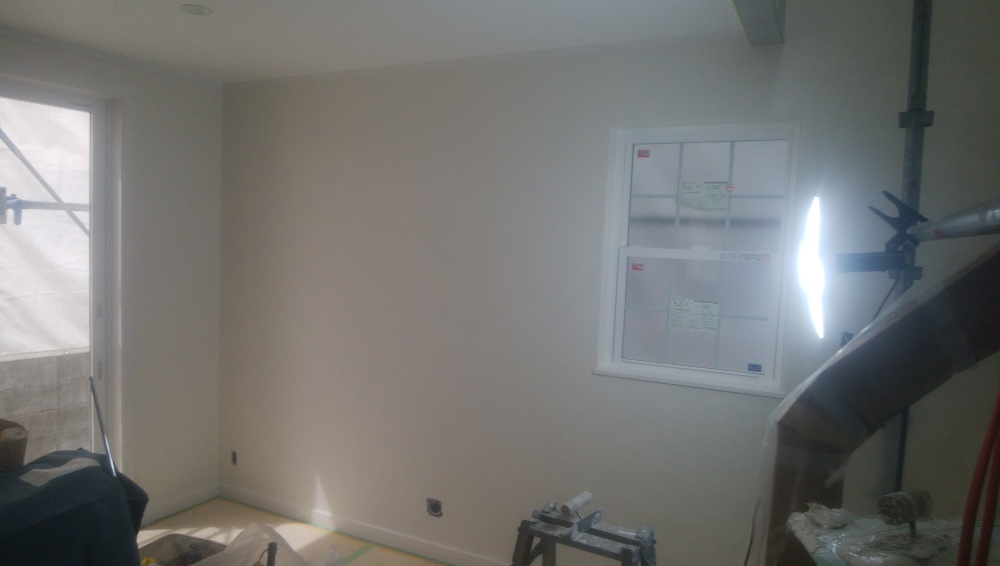

内部漆喰工事
Wさま邸、漆喰工事が始まりました。漆喰は、消石灰とスサ(藁等)と糊をねりあわせた塗り壁材です。消石灰は石灰岩を塩焼きしたものに水を加えたもの、スサは亀裂防止の為に入れます。糊は、何かを貼ったりする糊ではなく、保水性を保つために入れます。
練り合わせが終わったら、塗っていきます。
漆喰は優れた調湿作用がある為、湿気をコントロールし、カビやダニの発生を抑制してくれる優れものです。
- 15. 2023年04月21日
-
完成見学会を開催しております。
高槻市でOPEN HOUSE開催中です。
- 16. 2023年04月30日
-

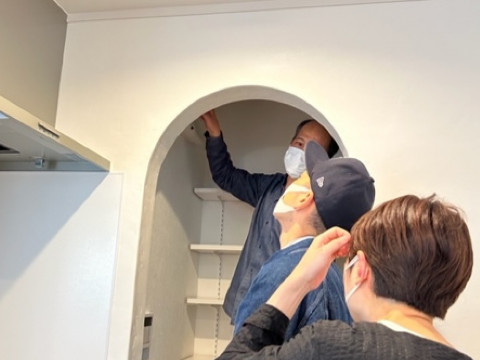

引渡し時の取扱い説明
お引き渡しの日に取扱い説明を行いました。
初めてお使いいただく設備機器類も多いため、ひと通り使い方をご説明させて頂きました。
- 仕様
- テイスト別
- 商品別
- タイプ別
- エリア別
