【新築】全室無垢パインの床が心地よい欧風ナチュラルハウス
茨木市 K様邸
テイスト別|すべて
物件データ
敷地面積 | 81.15㎡ |
---|
建築中レポート
- 1. 2021年09月25日
-
ご契約させて頂きました。
2020年7月に資料請求を頂いたK様。Ideal Homeを知って下さったのは検索からという事でした。ご主人様がスペインの建物がお好きでお仕事においても海外に出向かれることも多く、南欧の赤い屋根と温かい雰囲気の塗り壁のお家に憧れ、当社を訪れて下さいました。ちょうどその数日後に大阪市のG様邸の完成見学会があり、すぐに見学会に参加して下さったK様。実際のお家を初めてご覧になられたK様は「なんて可愛いお家なんだろう・・」と、奥様がポツリ。お子さまの成長と共に、一軒家に住み替えようと、同じ茨木市で土地も決まり設計がスタートしました。1階はLDK、2階に寝室と水廻りを配置し、乾太くんの設置と共に室内ランドリーを充実させた間取り。そしてママコーナー、パパのリモートワークの書斎も完備し、お家づくりがスタートです!せっかくなら水廻り以外、温もりのある無垢のフローリングにしたい!というご希望も含み、オール無垢フローリングと漆喰壁。心地よさは間違いなしです!
K様これからがスタートですが、完成にむけて頑張ってまいりますので、ワクワクする家づくりをどうぞご一緒によろしくお願い致します!
- 2. 2022年01月16日
-

地縄確認を行いました。
解体工事が終わり、現場で地縄確認を行いました。
敷地に縄を張り、お施主様のお家の配置や大きさ、形状を確認します。
K様はLDKやパントリー等のお部屋がどの位置にくるのか、ご自身で歩きながら確認されていました。
建物がなくなると実際に想像がしやすくなり、建物以外にも、玄関までのアプローチの形状等も敷地を観ながらご検討されていました。
- 3. 2022年01月31日
-
基礎工事着工
K様邸の基礎工事が始まりました。
いつも通りに事前の縄張りを再チェックの上、掘削作業からスタートです。
- 4. 2022年02月17日
-

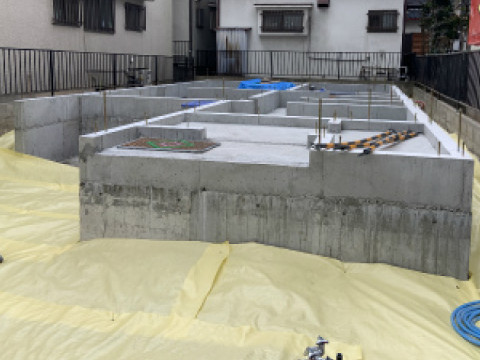

基礎工事完了
本日基礎工事完了の確認と基礎周囲の養生シート敷を行いました。
雪が少しパラパラと寒かったのですが雨ではなくて助かりました。
先行設備配管も終わり週末に先行仮設足場組で週明けから
建方工事が始まります。
- 5. 2022年02月25日
-

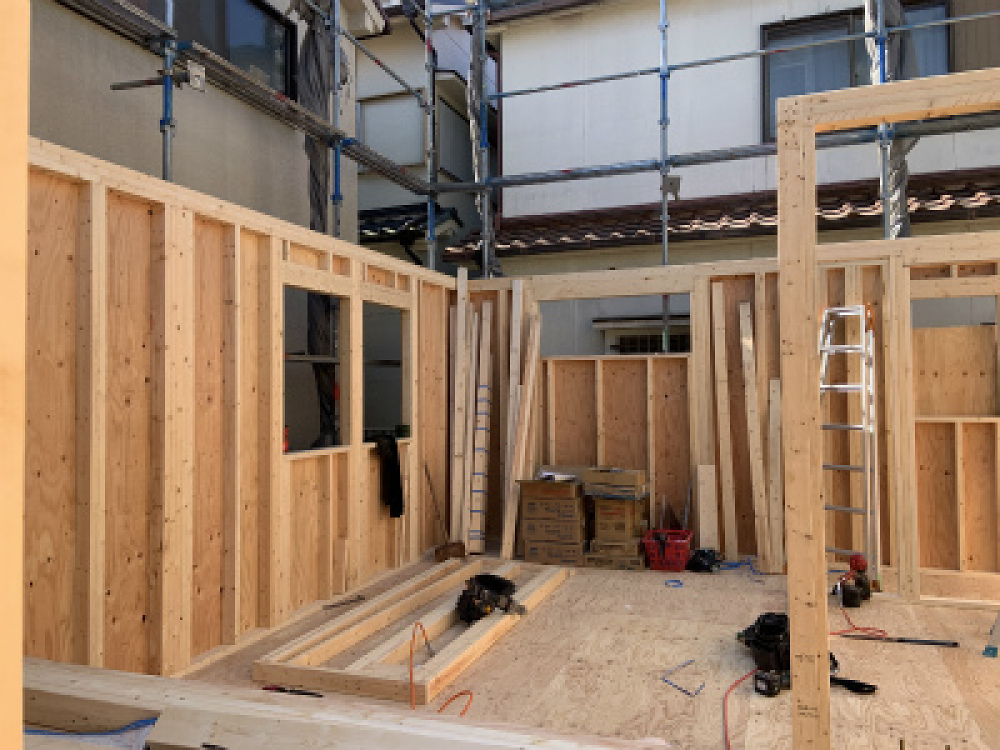

建方工事中 1階枠組
本日、現場確認に行って来ました。先日建方工事がスタートして現在1階の枠組中です。枠組=壁の製作取付です。工場で壁を組み立てた状態で現場へ搬入する方法もありますが当社では基本現場組で行っています。職人(大工)さんは、毎回きちんとスタッド(柱)や釘の本数やピッチも図面通りに施工されていますが現場確認によって二重、三重と再チェックを行うようにしています。
- 6. 2022年03月04日
-

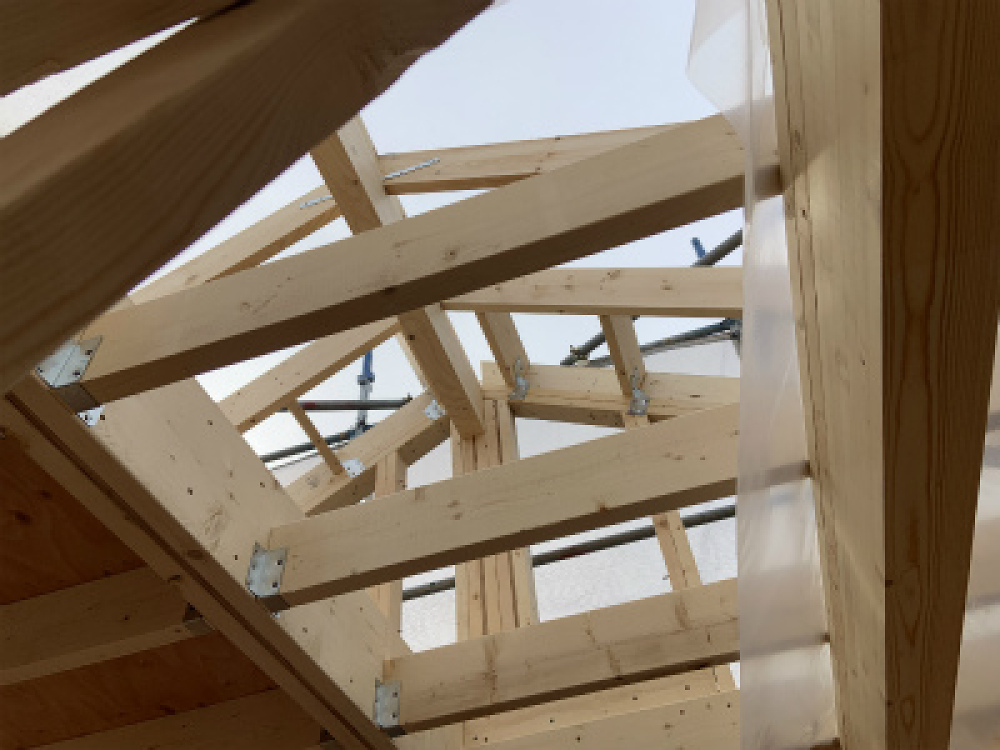

建方工事中 小屋組
K様邸の建方工事も終盤に近づきました。
現在、小屋組中です。小屋組とは屋根の下の部分の組立です。
出来上がると見えなくなってしまう部分ですがここもしっかり建物を支えている一部です。
図面通りに建築金物も取り付けられ ほぼ組み終わるところです。
こののちに野地板(屋根の勾配部分の下地)張へと進みます。
- 7. 2022年03月06日
-
上棟式を行いました。
上棟式を行いました。
四方をお清めし、工事の無事竣工を祈願しました。
建て方大工の後を引継ぎ、これから内部造作を行う大工さんや、電気屋さん、をご紹介しました。
完成まで、完成後も続くご縁です。これからどうぞ宜しくお願い致します。
- 8. 2022年03月18日
-

屋根工事

屋根の仕上げ工事が始まりました。工事は、材料を上げるところから始まります。梯子に取付けられたリフトで屋根の上まで材料を運び、作業を行います。屋根の勾配によっては、傾斜が急な所もあり足場が不安定な中さすが熟練の技。傾斜などないかのように作業が進んでいきます。屋根工事が完成しました。暖かいイメージの屋根に仕上がりました。
- 9. 2022年03月18日
-

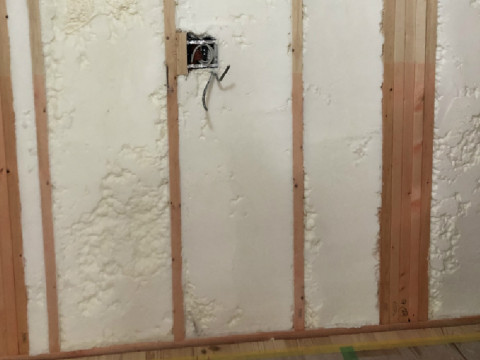

吹付断熱工事を行いました。
今日は、Kさま邸の吹き付け断熱工事後のチェック検査です。
確認内容は、断熱材の厚み、隙間無く吹付けられているかを確認します。
是正箇所があれば、その場ですぐに対応。
吹付け断熱工事が終わると、天井・壁の石膏ボード張り工事に移って行きます。
- 10. 2022年03月19日
-

床工事
床の材料と、張り手方向の確認を行い施工していきます。
施工中は、ライン(通り)を注意しながらボンドと釘で張っていきます。
フローリングを張り終えると、傷が付かないようにすぐに養生を行います。
- 11. 2022年03月19日
-

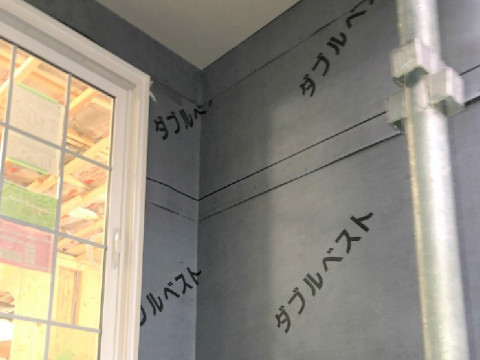

外壁防水紙張り工事
雨水の侵入を防ぐため防水紙を施工していきます。
水平・垂直の重ね代を確保し、コーキング・防水テープを併用して施工していきます。
- 12. 2022年04月13日
-
外壁下地工事

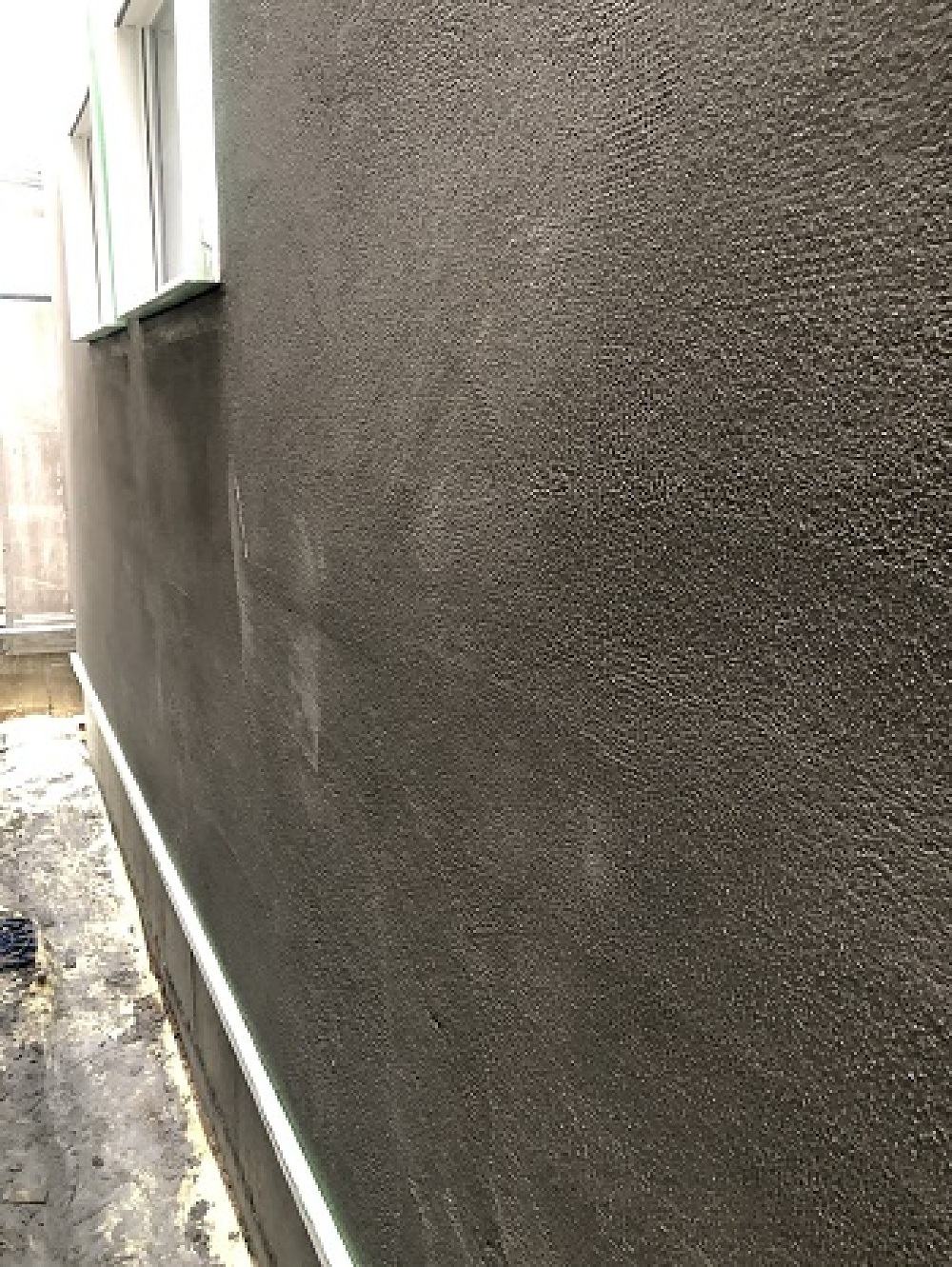

Kさま邸の外壁下地工事を行いました。仕上げ材が湿式塗り壁の場合、下地にモルタルを施工します。モルタルはラスの上から塗り、乾燥期間を十分に取ってから仕上げ工事を行います。
- 13. 2022年04月14日
-

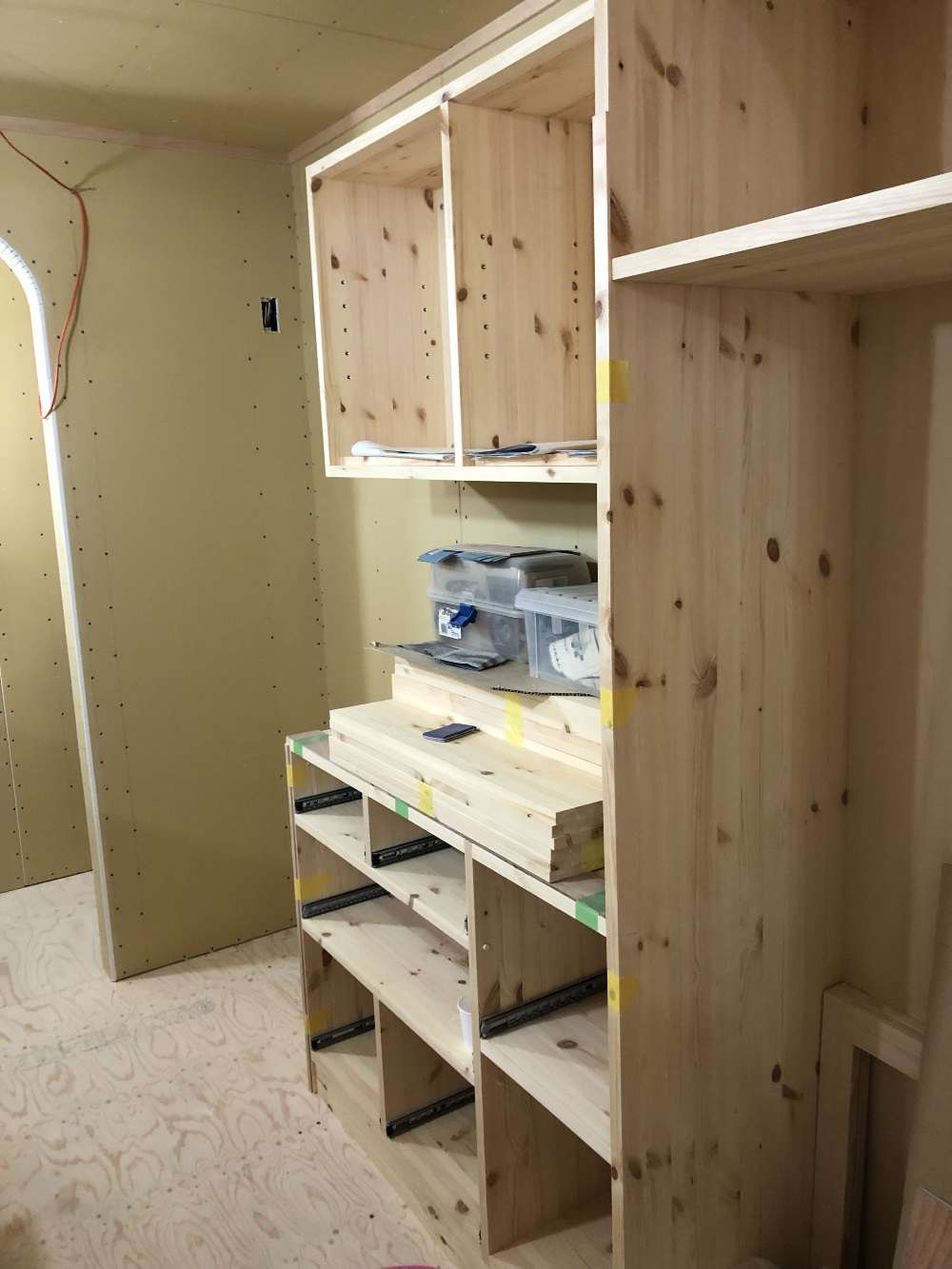

造作食器棚

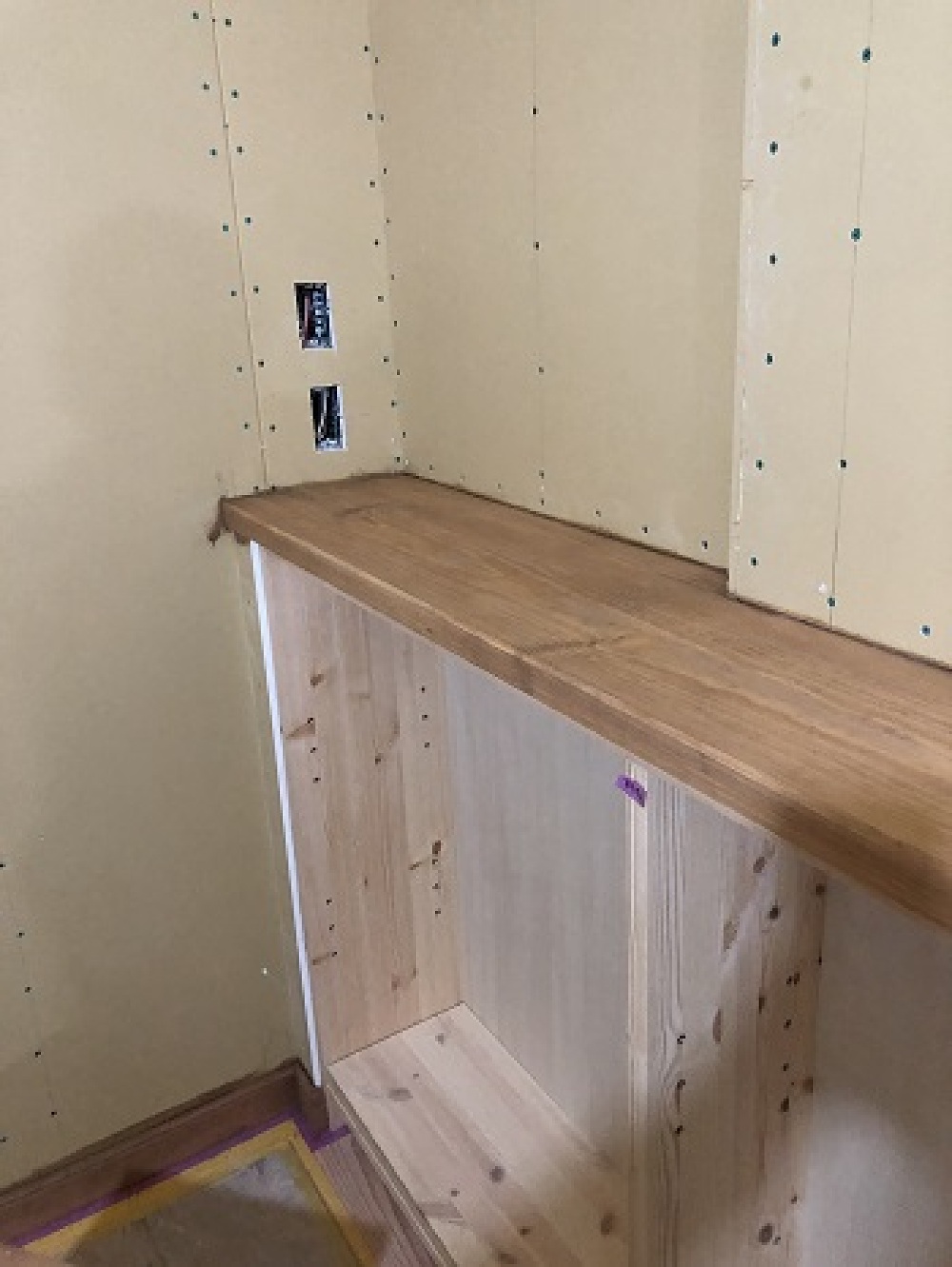

造作食器棚は上下セパレートプランにトール収納を組合せたデザイン。
ゴミ箱も収納でき、電子レンジやオーブンが使いやすいようにプランされています。
これから塗装工事が始まります。
- 14. 2022年04月27日
-
塗装工事
Kさま邸、塗装工事中です。大工さんの施工した造作物に色を着色して、内装を仕上げていきます。また塗装する事で白木の木部を保護するため、造作材・造作家具を長持ちする大切な役割もあります。
- 15. 2022年05月06日
-

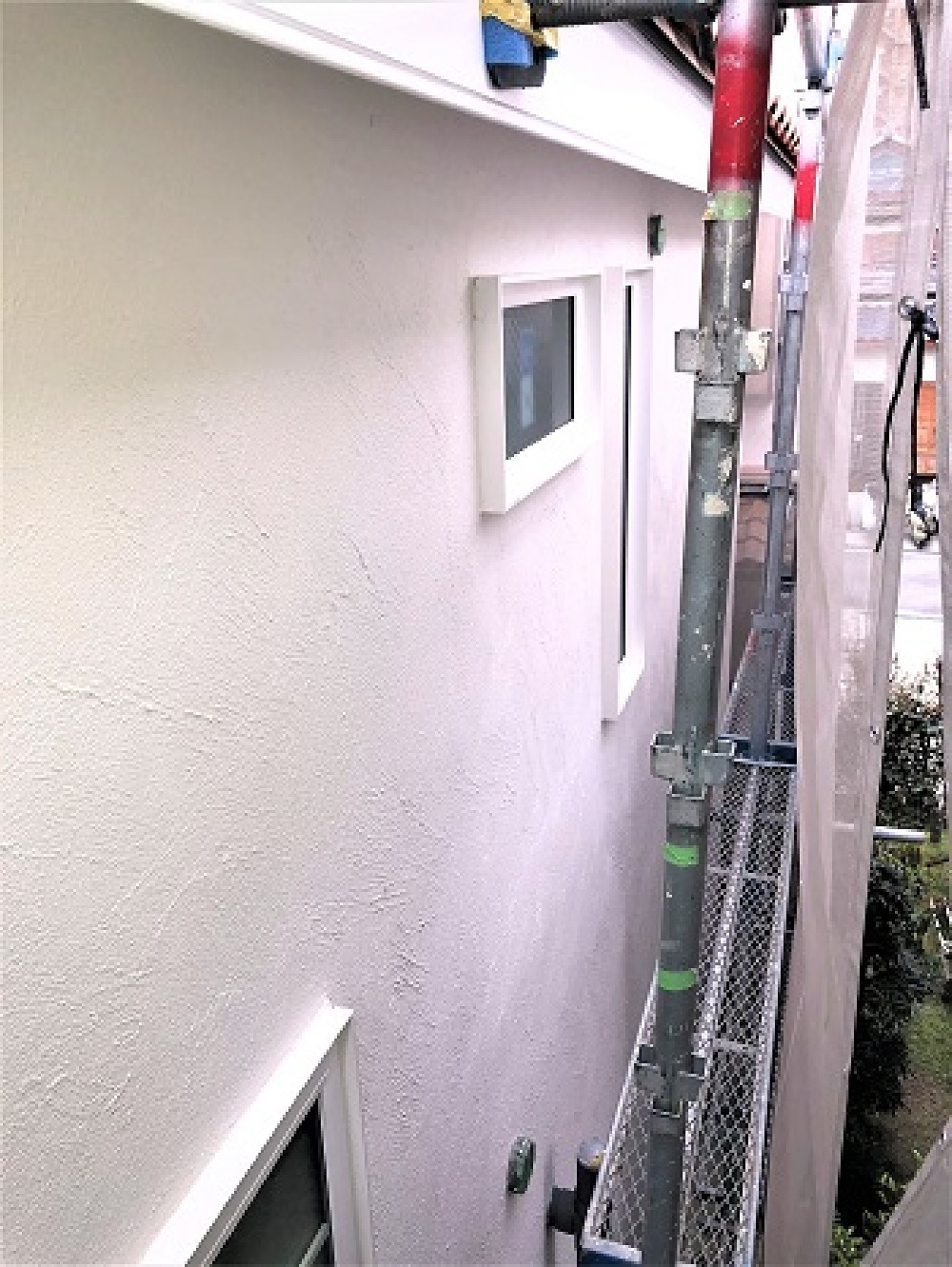

外壁仕上げ工事
Kさま邸、外壁仕上げ工事を行いました。塗り壁は十分に乾燥したモルタルの上から鏝を使って塗っていきます。塗り方はお施主様立会の元事前に打合せをして決めて頂いた塗り方に職人さんの熟練された鏝捌きで仕上げて行きます。技術力のいる鏝捌きで、外壁が塗り上げられました。
- 16. 2022年05月23日
-
漆喰塗り体験
K様邸、漆喰塗り体験を行いました。職人さんの説明を聞いた後、旦那様から塗って頂きました。最初は恐る恐る塗っていたのが、慣れてきてからはコテ捌きも上手になって楽しんで塗って頂きました。奥様の方は、塗り始めから丁寧に塗って頂いて、この日初めてとは思えない程コテ捌きも上手で、思わず職人さんも仕事を手伝ってほしいとスカウトしていました(^^)/
- 17. 2022年05月25日
-
クロス工事
クロス貼工事とは天井、壁の仕上げに壁紙を貼る工事です。 全体工事の最終施工工程になります。仕上材を貼る面のボードのジョイント部やビス穴等凹部分をパテで埋めていきます。パテ処理をする事によって、凹部分が無くなり、ボードと平滑になります。パテ処理後、壁紙を貼って、入角や角部分をコーク材で押えて完成です。クロス貼工事が終わると、いよいよ設備機器や照明器具の取り付けへと進みます。
- 18. 2022年06月03日
-

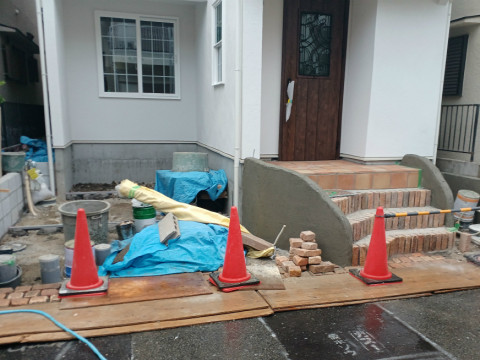

外構工事を行っております
外構工事中です。
ポーチ部分は玄関の内側に貼ったタイルと同じものを選ばれました。
- 19. 2022年06月12日
-

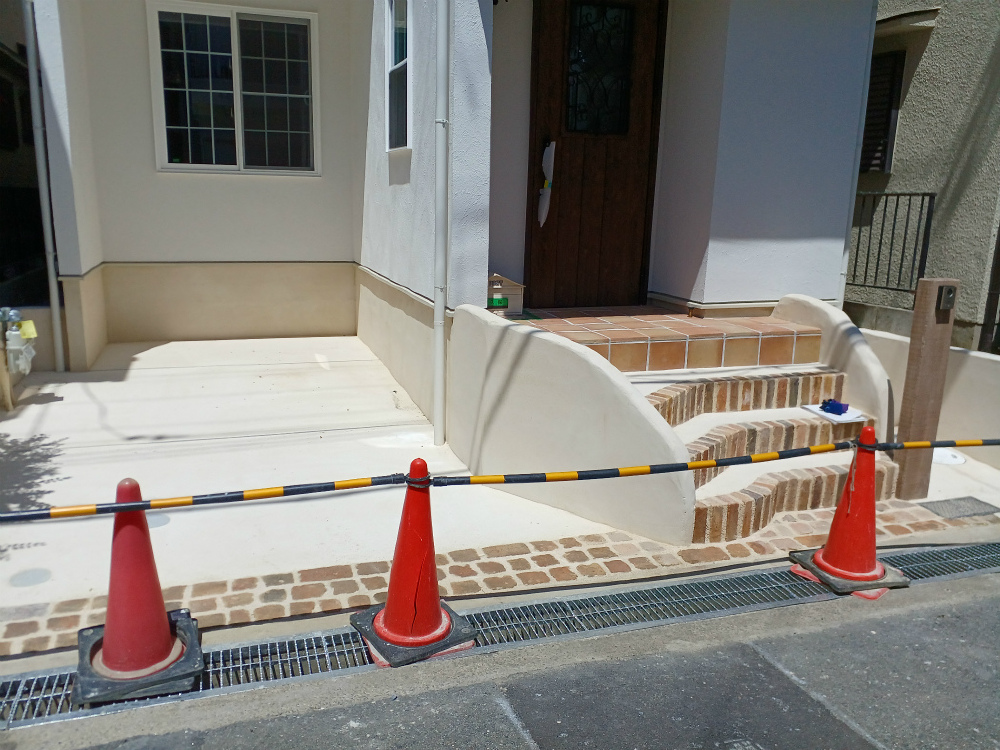

外構が完成しました
外構工事がほぼ完成しました!あとはポストと表札を取付させて頂いて完了です。
- 20. 2022年06月26日
-

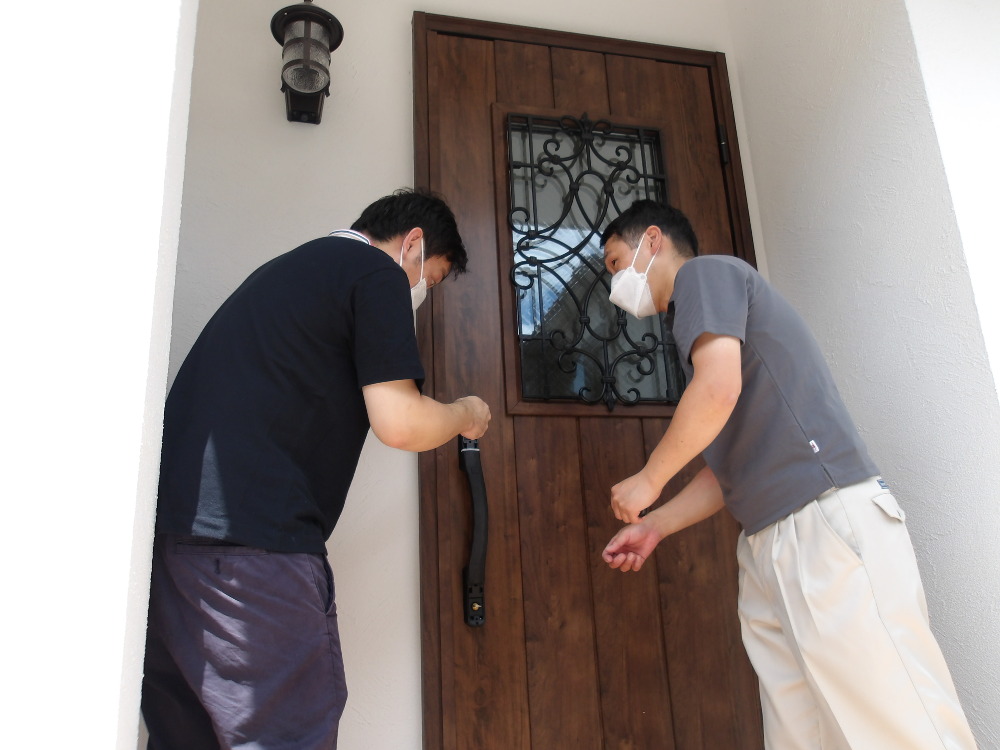

お引渡し~その1鍵交換~
工事用キーから、お施主様の鍵に交換します。
- 21. 2022年06月26日
-
お引渡しを行いました
空もお祝いをしてくれているような天気。K様邸のお引渡しを行いました。
